在定制化、高风险的工业自动化领域,非标项目经理的能力备受考验。无论是应对模糊多变的需求,还是管理复杂的外协供应链,每一步都可能成为项目的“生死线”。本文梳理了非标项目经理面试中最常被问及的30个关键问题,并提供了经过实战检验的回答思路与策略,旨在帮助你系统性地构建自己的应答逻辑,从容应对挑战。

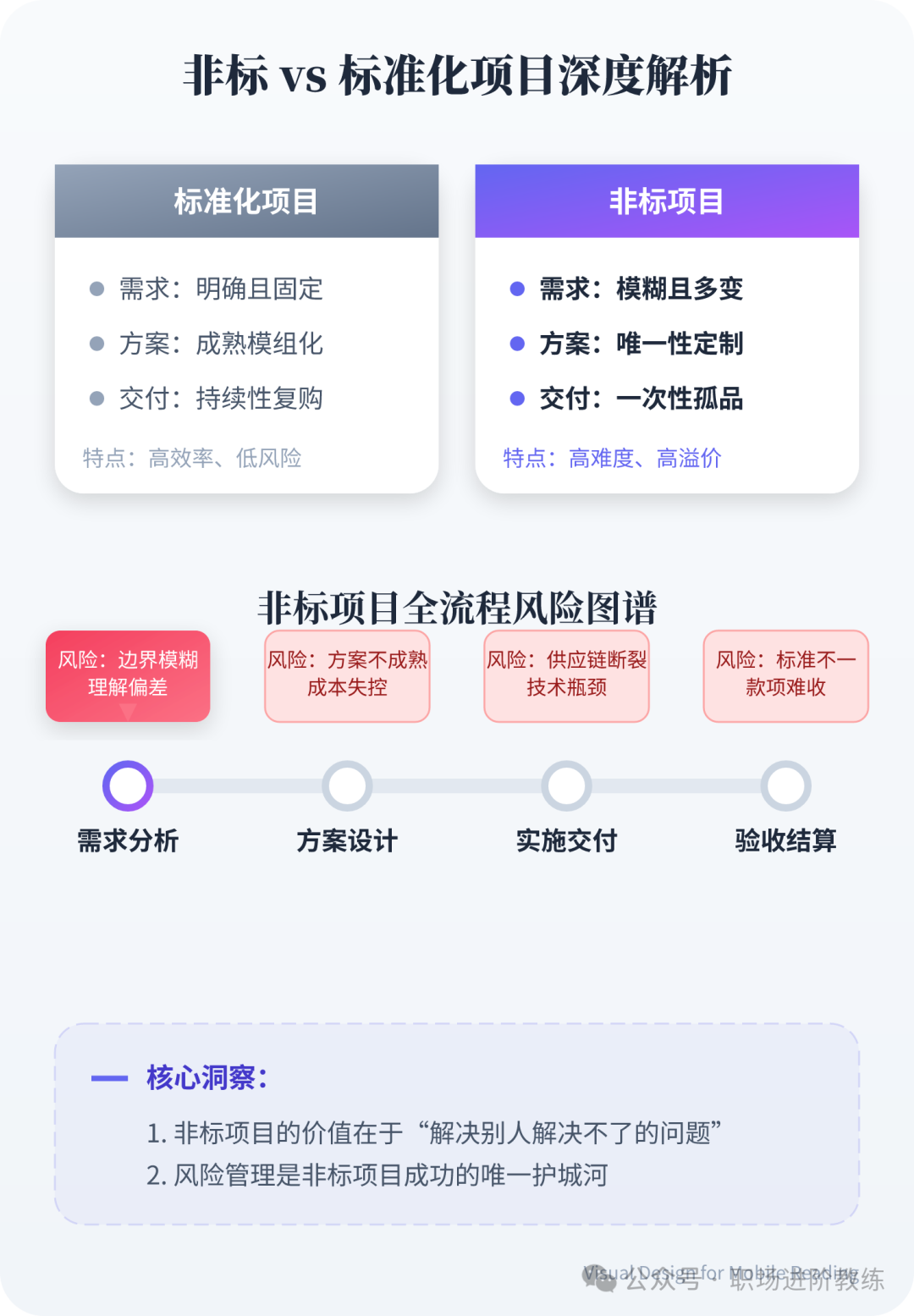

非标项目与标准化项目对比分析图

非标认知与岗位定位

1. 你觉得非标项目和标准化项目最大区别是什么?
:核心区别在于三点:需求不固定、方案不唯一、交付一次性。标准化项目有成熟的产品模块和流程可以复用,而非标项目更像是“从零到一”的创造。它没有现成的作业指导书,项目经理必须从头定义需求、设计唯一性的解决方案、严格控制过程中的变更,并管理大量不可控的外部协作,其整体风险远高于标准品交付。

2. 非标项目经理的核心价值是什么?
:核心价值在于,在需求多变、技术不确定、外协不可控的复杂前提下,成功将客户的定制化构想,落地为一个按时、按质、成本可控的可交付实体。这个过程的本质是帮公司赚钱而非亏钱,具体体现在减少不必要的返工、控制成本不超标,并最终确保项目顺利验收回款。

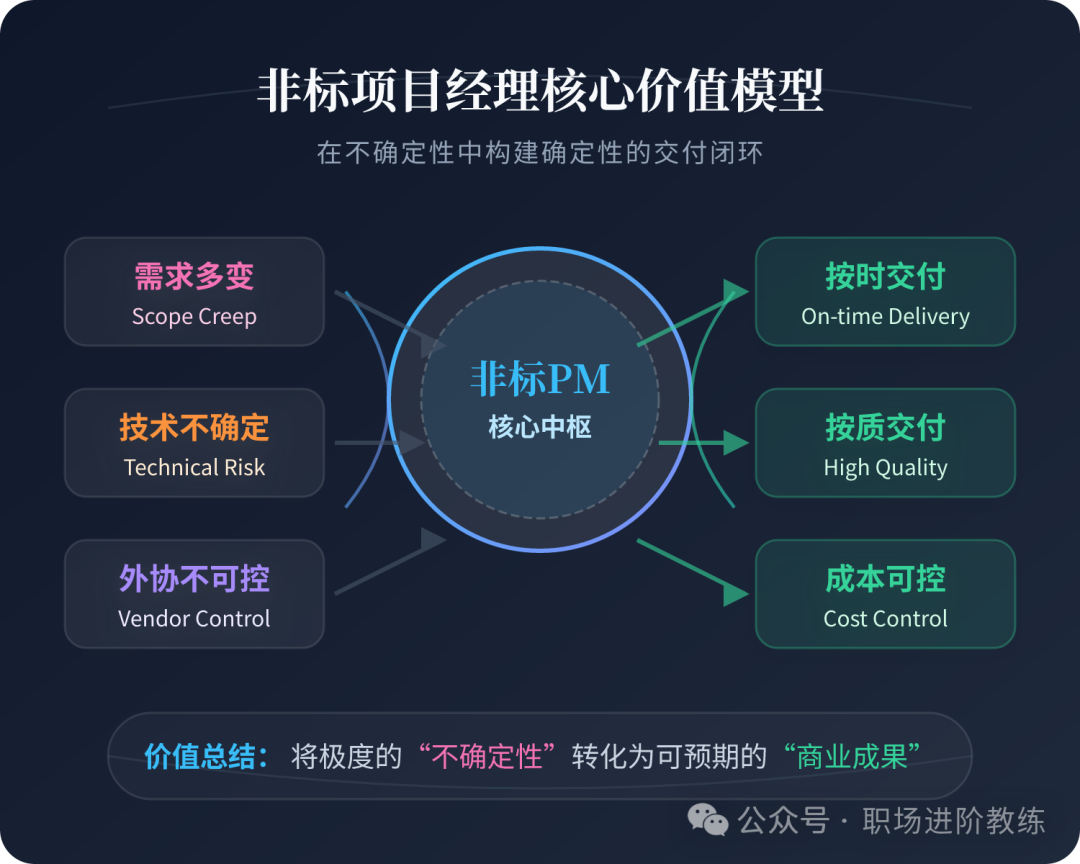

非标项目经理核心价值模型图解

3. 你做过的非标项目是什么类型?周期一般多长?
:(此处应结合个人真实经历)例如,我主导过自动化装配线、专用检测设备、定制化工装夹具以及精密模具等项目。典型项目周期通常在4到12周不等。我强调全流程跟进,即从最初的需求对接到技术方案设计、采购下单、车间装配、程序调试,直至最后的现场验收交付,每一个环节都深度参与和把控。

4. 非标项目最容易死在哪一步?你怎么规避?
:最容易“夭折”的环节往往在前期和后期。前期需求没锁死、技术方案拍脑袋,后期变更随意、外协严重拖期、现场调试卡壳。我的规避策略是:前期投入足够精力,通过书面文件强锁需求与方案;变更必须走正式评估与批准流程;对于关键外协,提前识别风险并准备备用方案,绝不把希望完全寄托在单一供应商身上。

需求对接与方案设计

1. 客户只说要“提高效率”,你怎么把模糊需求变成可落地方案?
:第一步是“翻译”和“量化”。我会引导客户一起,将“提高效率”拆解为具体的、可测量的指标,例如:生产节拍要提升到多少秒?定位精度要求多少微米?日产能目标是多少件?场地有哪些限制?预算范围是多少?基于这些量化指标,输出包含技术方案描述、2D/3D布局图、核心部件选型及方案确认书,并务必让客户签字确认,为后续工作划清边界,避免扯皮。

2. 方案阶段你会拉哪些人一起评审?
:方案评审必须是跨职能的。我会邀请销售(明确客户原始意图和商业条款)、结构/电气工程师(评估技术可行性与实现难度)、采购(预判材料成本与供货周期)、装配主管(评估装配复杂度和工时)以及质检人员(提前设定验收标准)。评审重点聚焦在技术可行性、加工/采购难度、初步成本估算、交付周期评估以及潜在风险点的识别上。

3. 客户不懂技术,乱提要求怎么办?
:切忌直接否定客户。我的方法是“用数据说话,帮客户做选择题”。针对客户提出的要求,我会准备A/B甚至C方案进行对比分析,用成本-效果曲线直观展示:实现某个功能需要增加多少预算、延长多少工期;哪些要求技术上实现代价极大、性价比低;哪些是锦上添花但非核心需求。将主观的“判断题”转化为客观的“选择题”,引导客户在认知范围内做出最合理的决策。

4. 如何避免“方案做完又推翻”?
:关键在于流程和文件的固化。方案必须通过书面形式(技术协议附件或方案确认书)并获取客户盖章或签字。文件中需要明确:此方案作为项目执行的基准,任何后续的修改,无论大小,都将被视为正式的需求变更,并将重新评估其对项目成本、交期的影响。从法律和流程上锁定范围基线。

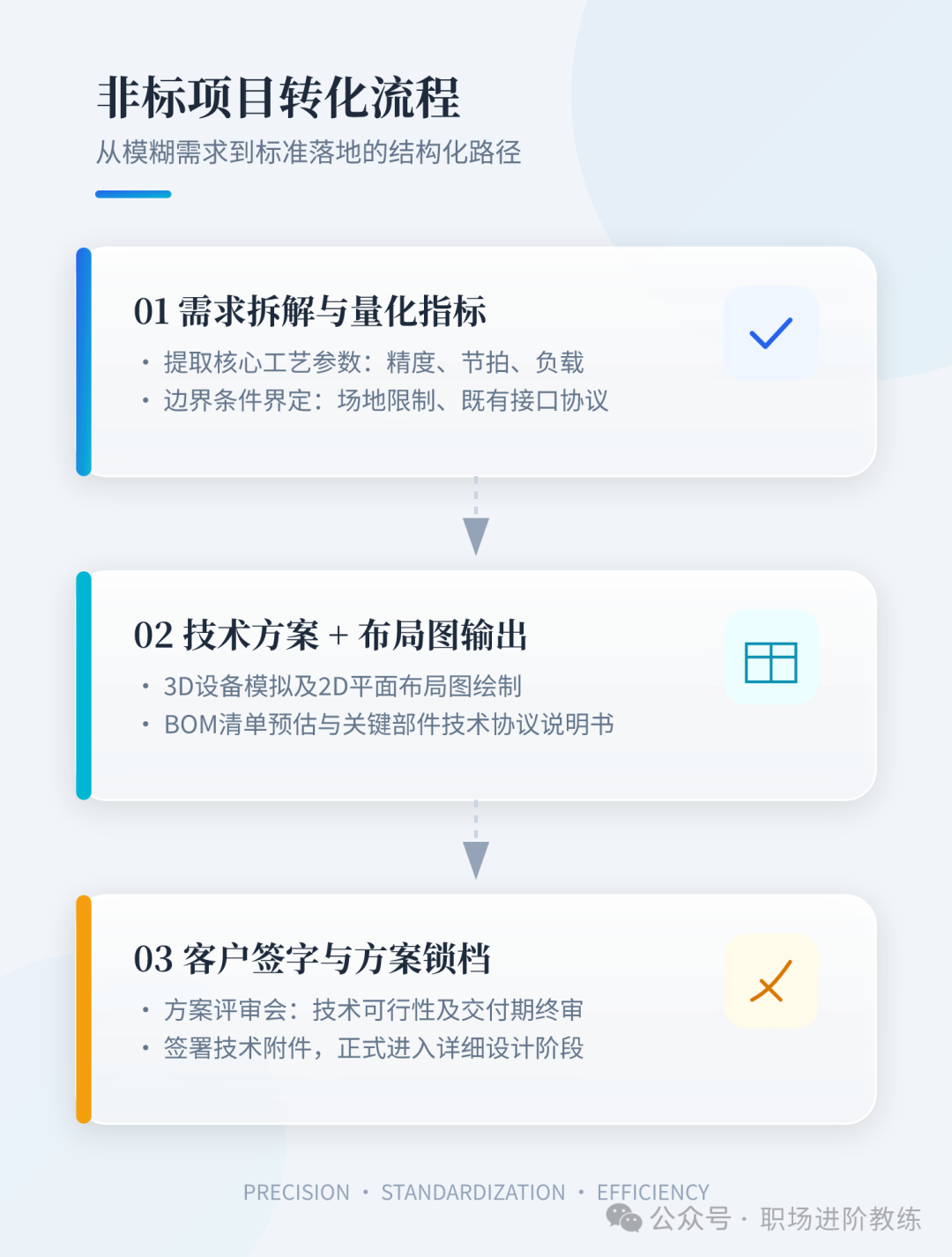

非标项目转化流程图:从需求到方案锁档

5. 非标项目要不要做WBS?怎么做最实用?
:必须要做,但不宜照搬IT或建筑行业复杂的WBS。对于非标项目,我通常将其简化为一个里程碑式的“非标版”关键路径:方案确认→采购订单下达→所有关键零件到齐→机械/电气装配完成→厂内调试与预验收→设备发货→现场安装与最终验收。围绕这几个核心里程碑来展开和管控具体任务,既清晰又实用。

进度与交期管控

1. 非标项目交期总是不准,你怎么控进度?
:我的方法是紧盯三条关键路径:1)方案确认节点:这是所有工作的起点,延迟一天,后续全盘皆输;2)核心零部件/外协件的到料时间:特别是长周期件和进口件;3)整机调试与验收节点。我会建立周报机制,每周同步这三条路径的状态和风险,提前预警并协调资源解决,而不是等问题爆发后再去“救火”。

2. 零件没到、装配滞后,你怎么抢工期?
:先诊断根本原因:是采购下单晚了、外协厂出了问题,还是设计变更导致的?然后立即启动并行作业:如果部分图纸已确定,就让采购先下单这部分材料;如果某个部件可能延误,就让设计评估是否有可替换的型号;装配班组可以提前准备通用工装和标准件。核心思想是打破严格的串行等待,在风险可控的前提下让能先动的工作都动起来。

3. 客户疯狂压缩交期,你怎么接?
:绝不盲目拍胸脯承诺。首先,我会迅速组织内部评估:现有的技术方案、采购渠道、装配产能是否能支撑这个极限交期?如果评估结果是不可能,我会坦诚地与客户沟通,提供几个选项:缩减功能范围(降范围)、增加人手或支付加班费(加资源)、或者支付额外的加急费用(加预算)。务必白纸黑字确认所选方案,管理好客户期望。

4. 你如何做项目排期?重点盯哪些任务?
:排期会以关键路径法为基础。重点盯住四类任务:采购周期超过2周的长周期件依赖外部供应商的关键外协加工涉及多部门配合的核心装配工序、以及软件/PLC程序调试。这些环节是项目整体进度的“咽喉”,最容易成为瓶颈,需要投入最多的跟踪和协调精力。

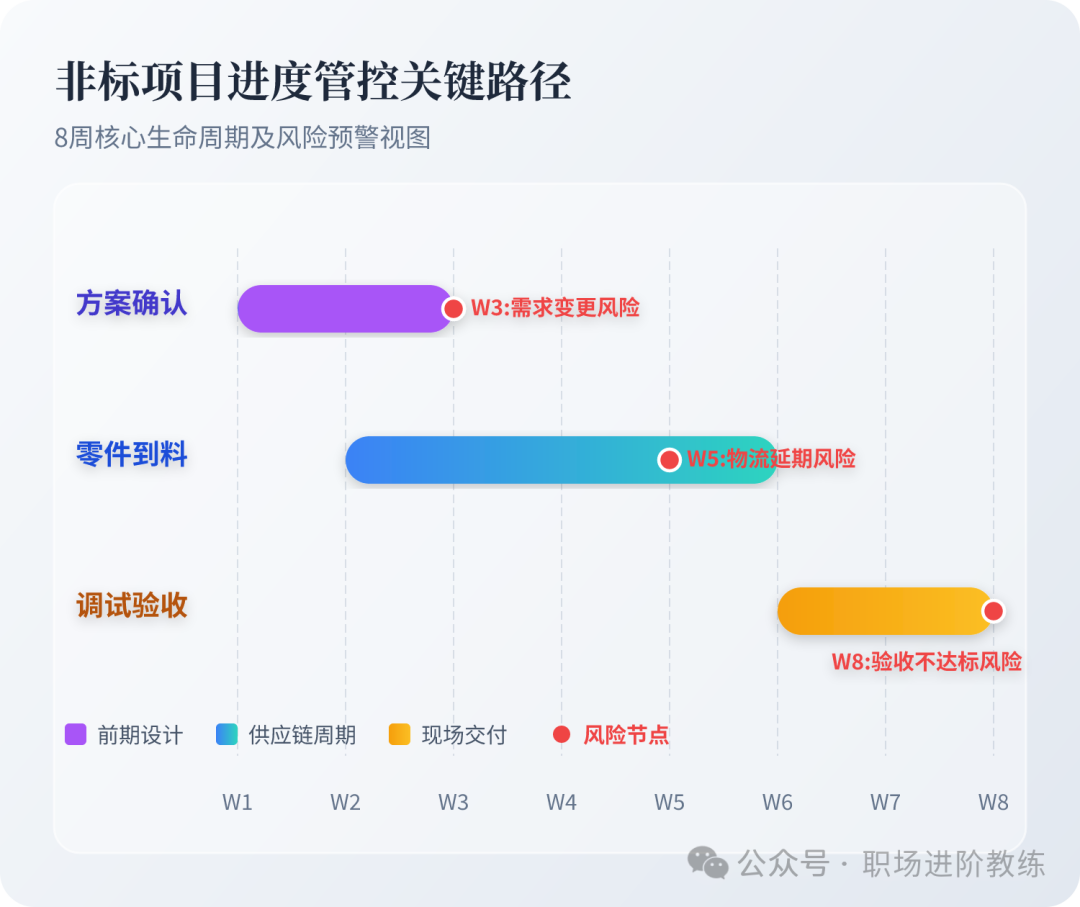

非标项目进度管控甘特图与风险预警

5. 多项目并行,你怎么保证非标项目不打架?
:建立清晰的项目优先级矩阵。我会根据客户重要性(战略客户优先)、项目利润率(高利润项目优先)、项目风险等级(高风险项目需重点关照) 来动态排序。对于共享的紧缺资源(如王牌调试工程师、特定装配平台),提前以周或月为单位锁定其工作计划,形成“资源档期日历”,避免多个项目经理临时抢人,造成内耗和延误。

成本与报价管控

1. 非标项目超成本很常见,你怎么控本?
:成本控制必须前置。1)方案阶段就做成本概算,如果初步测算已经亏本,要么重新设计方案,要么调整报价策略,绝不执行“亏本方案”。2)严格执行设计冻结,严控未经批准的零件替换、工艺升级和额外功能添加。3)对大宗采购和外协进行比价议价,尽量减少因计划不周产生的临时加急费用。4)把“减少返工”作为最高优先级,因为返工是成本的最大隐形杀手。

2. 项目做完发现亏钱,你怎么复盘?
:复盘会从三个主要维度深挖原因:初始报价是否有漏项(如忽略了调试费、售后备件费)、方案设计阶段是否反复修改导致设计成本激增、外协加工或原材料采购是否严重超支。总结的教训要转化为行动:下次报价时,必须将变更可能产生的成本、充分的调试与试运行成本、以及必要的售后维保成本都考虑进去。

3. 客户要加功能又不加钱,你怎么办?
:首先判断是否为影响设备核心性能或安全性的刚需。如果不是刚需,我会礼貌且坚定地拒绝,并解释这超出了合同范围。如果是刚需,则必须启动正式的变更管理流程:向客户明确表示,增加功能意味着需要重新评估设计、采购新物料、增加人工,因此必然会导致成本增加和交付周期延长,需要客户书面确认后方可执行。

供应链、外协与采购

1. 非标外协多、交期不稳,你怎么管?
:1)供应商选择上,稳定性优于低价,优先与有成功合作记录、管理规范的厂家合作。2)对长周期件,根据经验提前下单,预留缓冲时间。3)对核心、独家或高风险的零部件,务必开发备选供应商。4)动态跟踪,对于临近交货期的关键件,采用每周电话跟催、必要时派人驻厂盯进度的方式,确保信息透明。

2. 外协加工质量差、反复返工,你怎么处理?
:预防优于补救。合作伊始就必须提供清晰的图纸、详尽的技术要求书面文件和双方确认的检验标准。对于首件,必须执行严格的首件检验(FAI),合格后再批量生产。一旦生产过程中出现批量质量问题,立即叫停生产,召集供应商进行原因分析和制定整改措施,坚决不让有质量隐患的零件进入装配环节。

3. 采购零件型号错了/到料晚,你怎么止损?
:立即启动应急方案:1)联系设计和采购,紧急寻找功能兼容的替代物料;2)协调采购紧急下单补货,哪怕承担部分空运费;3)同步调整车间的装配作业计划,将装配顺序围绕可用物料进行重组。事后必须进行根源分析,是图纸错误、BOM清单错误还是采购下单错误?并更新流程防止再犯。

4. 进口件/长周期件怎么降低风险?
:对这些“关键路径上的关键物料”,策略必须是“早、备、催”。早锁定技术规格和供货商,早下单支付预付款锁定订单,早跟踪物流状态。同时,技术方案阶段就要调研国产或其他品牌的替代方案作为备用。绝对不能让项目进度卡在“等一颗国外螺丝”的状态。

变更管理

非标项目变更管理是重中之重,直接关系到项目的盈亏。

1. 非标项目客户天天改,你怎么管变更?
:严格执行“三不原则”

  • 不确认不变更:拒绝所有口头变更指令。
  • 不评估不执行:任何变更申请都必须先评估对成本、工期和技术可行性的影响。
  • 不留痕不闭环:所有变更必须文档记录,形成闭环。
    必须走标准化流程:变更申请(书面)→ 内部影响评估(成本/工期)→ 客户确认(签字/邮件)→ 正式执行

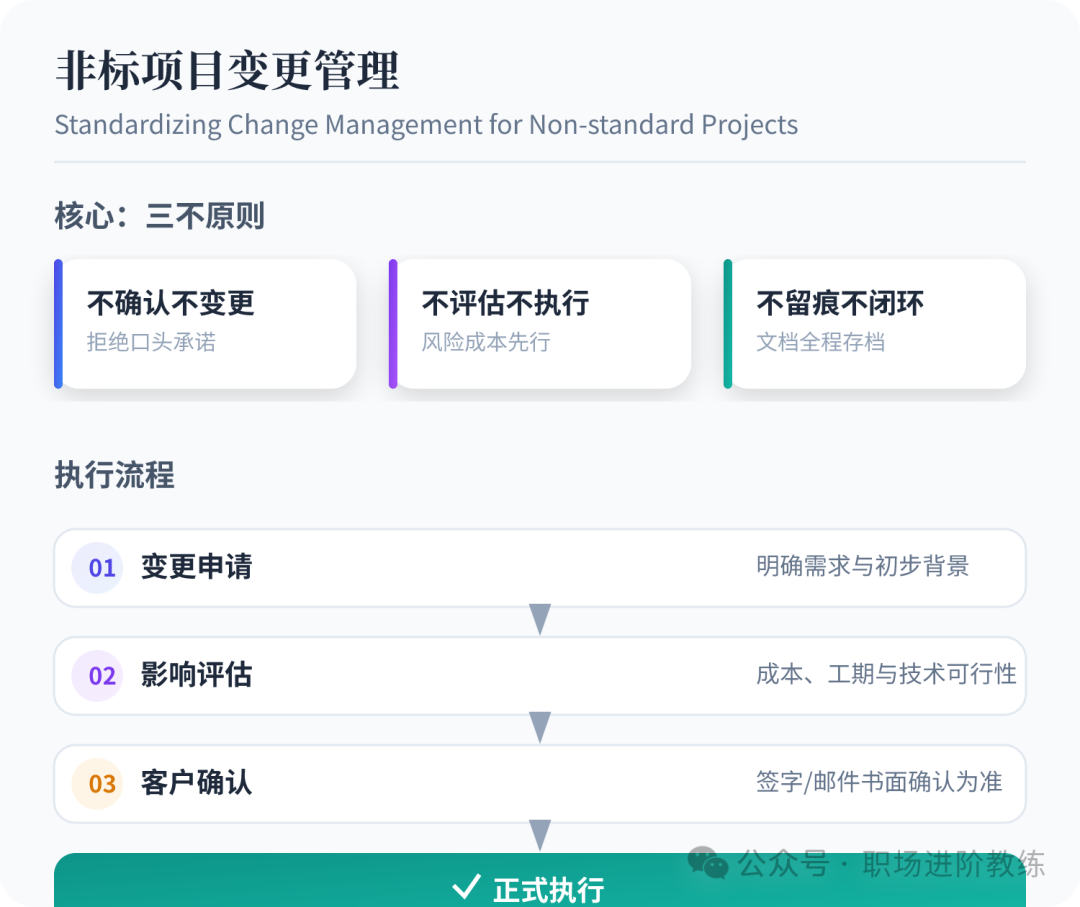

非标项目变更管理流程图与三不原则

2. 变更很小,客户觉得没必要走流程,你怎么说服?
:我会从合规性和系统性风险的角度进行沟通。向客户解释,即使是“小小”的改动,也可能在装配或调试环节引发连锁反应,导致大面积返工甚至调试失败。书面确认流程不是为了制造麻烦,而是为了保护双方利益,确保每一次改动都有据可查,责任清晰,避免未来在验收和回款时产生纠纷。

3. 变更已经做了才告诉你,你怎么收尾?
:立即进行“补救”。第一时间补填变更确认单,详细记录此次变更所额外耗费的物料成本、人工工时以及对整体工期的影响。然后将这份文件同步给公司内部的财务和销售部门,确保在最终项目结算时,这部分新增的成本能够被计入,避免公司利益受损。

装配、调试与现场交付

1. 设备在厂内调试OK,到客户现场就出问题,怎么办?
:这是常见问题,关键在于厂内测试的充分性。1)厂内调试不能只测“能动”,要做满负荷连续性跑机测试,并尽可能模拟客户现场的典型工况。2)发货前,必须邀请客户或其代表进行厂内预验收并签字。3)现场出问题后,首先系统性排查客户现场条件:气源气压/洁净度、电源电压/稳定性、安装基础水平度等,排除了外部因素再排查设备自身。4)出差现场时,带齐常用备件,减少因等待零件导致的停机时间。

2. 现场调试一直不通过,客户发飙,你怎么处理?
:首先,情绪安抚和保持沟通畅通至关重要。主动、坦诚地与客户沟通当前卡点,承认问题并表达全力解决的决心。其次,给出一个清晰、可执行的解决时间表,哪怕需要从公司增派高级工程师支援、安排人员加班或启动远程专家支持。坚持每天向客户同步进展,哪怕进展微小,也要让对方看到你的行动和不逃避的态度。

3. 发货、安装、培训你怎么安排?
:将此视为一个标准化的交付子项目来管理。提前准备并发送给客户:详细的发货清单、设备地基图与安装指导手册、操作及维护培训课件。现场工作时,严格按照预定步骤进行开箱、安装、调试和培训。每完成一个阶段,都邀请客户现场负责人进行签字确认,确保工作内容清晰、无争议。

验收、回款与风险应急

1. 项目做完了,客户拖着不验收,你怎么办?
:1)首先静下心来,共同回顾合同中的验收标准和条款,看是否存在理解不一致。2)主动向客户提供一套完整的项目交付资料包,包括最终版图纸、程序源码、操作手册、维护保养记录等。3)主动约客户确定正式验收会议时间,并书面列出其提出的所有未达标项,逐项制定解决措施和计划。4)与公司销售团队紧密配合,从商务层面共同推动验收与回款流程。

2. 遇到核心工程师离职/外协跑路这种突发风险?
:这考验项目的“抗脆弱”能力。我的预案是:

  • 知识资产化:要求所有技术文档、程序源码、物料清单必须在项目过程中实时归档到公司服务器,杜绝技术掌握在个人手里。
  • 供应链备份:对于至关重要的外协件,始终维护一个经过初步审核的第二供应商清单。
  • 应急网络:在行业内积累一定的外部技术专家或临时外包资源,在紧急情况下可以快速引入支援。

3. 你做非标项目最成功/最失败的一次是什么?
:(请用STAR法则准备真实案例)

  • 情境(S):简要介绍项目背景,例如“一个为汽车行业定制的高精度视觉检测专机项目”。
  • 任务(T):明确当时面临的挑战,例如“客户需求在方案阶段频繁变动,核心丝杠模组供货周期长达12周”。
  • 行动(A):详细说明你采取的具体、可量化的行动,例如“我主导了三次方案锁定会议并签署了技术附件;同时,我协调采购提前锁定了模组供应商的产能,并找到了一个国产备份方案进行并行测试”。
  • 结果(R):用数据说话,例如“最终项目比原计划仅延期3天交付,成本控制在预算的102%,一次性通过验收,并在合同约定时间内收到了全部尾款”。

非标PM面试核心逻辑与六大维度图解

总结

一句话总结非标PM面试高分逻辑:

  • 少说虚的概念,多讲实的维度:技术方案、交付周期、成本控制、变更管理、外协管控、现场交付
  • 所有回答的最终目标都应指向:如何实现少变更、少返工、不超成本、按时验收、顺利回款这五个核心商业成果。

对于有志于在非标领域深耕的项目经理而言,系统性地准备面试求职不仅是应对考核,更是对自身项目管理方法论的一次梳理和强化。希望这份指南能为你提供清晰的思考框架。




上一篇:为什么在单位里越老实越吃亏?这三条人性规律你得懂
下一篇:编程语言难度排名盘点:从Python入门到C++精通,你会哪一门?
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-2-23 07:33 , Processed in 0.338269 second(s), 41 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
