理解一个组织如何高效地运作项目,不仅要看一线项目经理的执行力,更要关注其幕后的战略推手——项目管理办公室(PMO)。很多项目管理者,无论是项目经理还是希望了解组织级项目管理的人员,常常会问:PMO到底做什么?本文将以图解的形式,系统拆解PMO在整个项目生命周期内,从前期筛选到最终收尾评价的全阶段核心职责,帮你建立一个清晰的框架。

PMO是什么?

1. PMO的定义

《项目管理知识体系指南》中对PMO的定义如下:

“PMO是一个组织单元,负责对管辖领域内的项目进行集中协调。PMO的职责涵盖从提供项目管理支持到直接为项目结果负责。PMO的具体形式、职能和结构取决于其所在组织的需要。”

简单来说,PMO是组织中负责提升项目整体管理水平、保障多项目成功的关键部门,其角色远超单一项目的管理范畴。

2. 项目经理与PMO的角色差异

PMO和项目经理关注的重点不同,二者协同工作才能最大化项目价值。

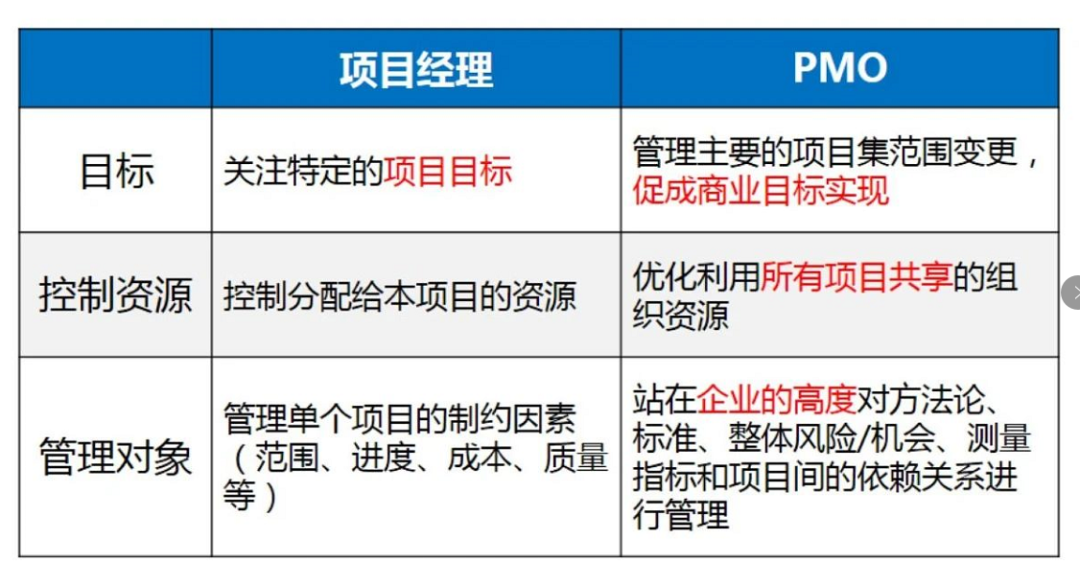

项目经理与PMO角色差异对比表

3. 项目管理办公室的定位

在企业内部,PMO通常有三种基本定位,分别对应不同的发展阶段和影响力。

保证型、控制型、战略型PMO定位对比

4. PMO治理结构

PMO在组织治理中占据重要位置,是连接公司战略与项目执行的桥梁。下图清晰展示了公司治理结构与项目治理结构的对应关系,以及PMO在其中扮演的角色。

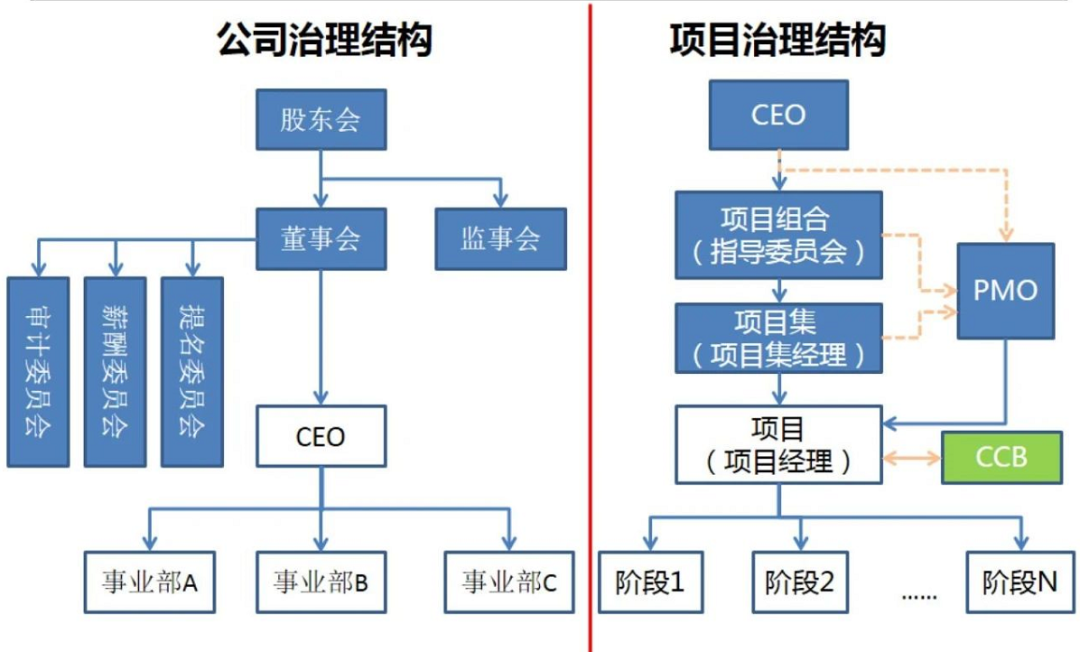

公司治理与项目治理结构图

5. PMO职能设置及增加流程图

PMO的职能并非一成不变,它会随着解决组织痛点而不断发展壮大,形成一个价值提升的闭环。

PMO职能价值提升闭环流程图

PMO在项目选择阶段的职责

项目选择是决定资源投向的第一步,也是最关键的一步。PMO在这一阶段的核心任务是建立科学的决策机制,避免凭个人喜好或盲目立项。

1. 项目选择的责任人

当一个新的项目机会出现时,谁有权决定是否投入资源?是领导个人、项目经理,还是PMO?一个成熟的组织会依赖PMO主导的评审流程。

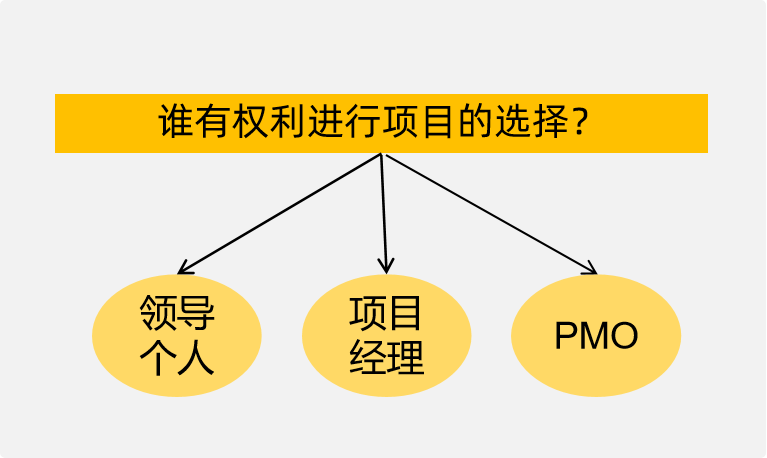

项目选择责任人分析图

2. PMO组织项目选择评审会

PMO是项目立项评审的组织者和监控者。它负责搭建一个多方参与的评审平台,确保决策的全面性和客观性。

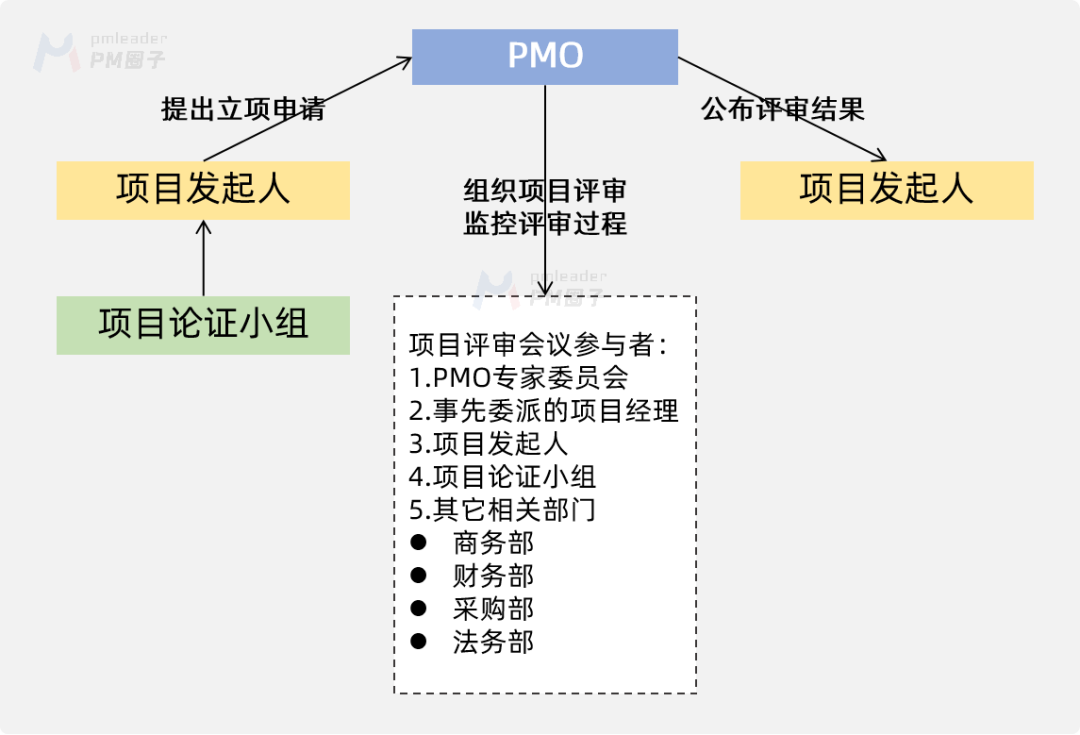

PMO组织项目评审会流程图

3. 项目前期评审内容

一个项目从发现机会到正式启动,需要经过多个关键评审点,PMO需要确保每个关口都得到严格把控。

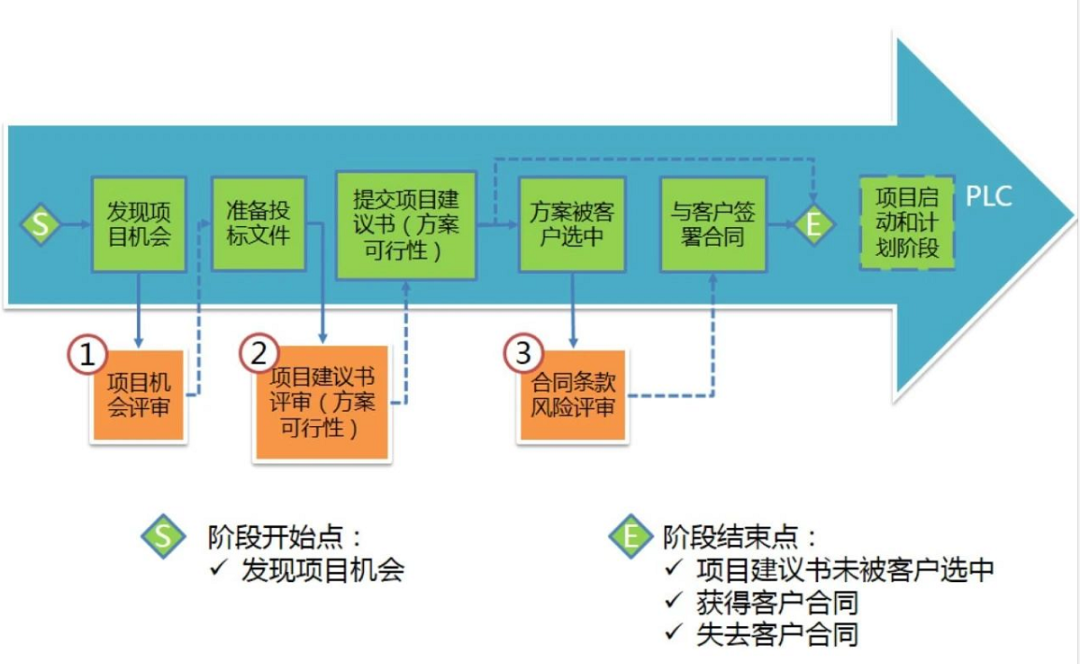

项目前期评审流程与关键节点

4. 风险评估模型

在评审时,对项目风险进行多维度评估至关重要。例如,可以使用雷达图从领导支持、技术难度、团队能力等十个维度进行评分。

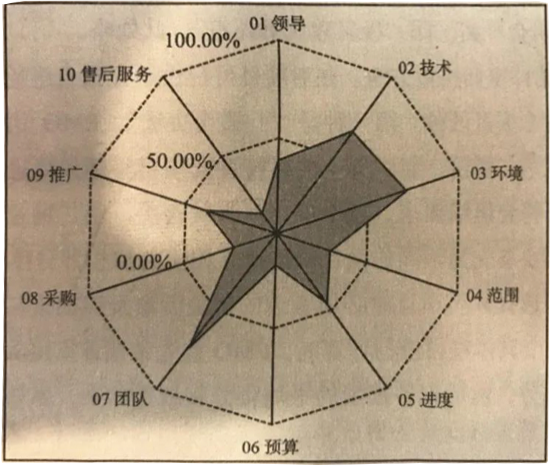

项目风险评估雷达图示例

5. 项目选择加权评分模型

为了更客观地比较不同项目,PMO会建立加权评分模型,对战略符合度、预期收益、资源需求等因素进行量化打分,辅助决策。

项目选择加权评分模型示意图

6. 单项目评审归档

每个项目的评审过程与结果都必须完整归档,这是组织过程资产积累的基础。例如,一个被否决的项目,其评审记录依然具有重要参考价值。

单项目评审归档表示例

7. 多项目评审归档

对于PMO而言,更重要的是对所有项目机会的评审数据进行横向归档与分析,从中可以发现共性问题,优化未来的选择标准。

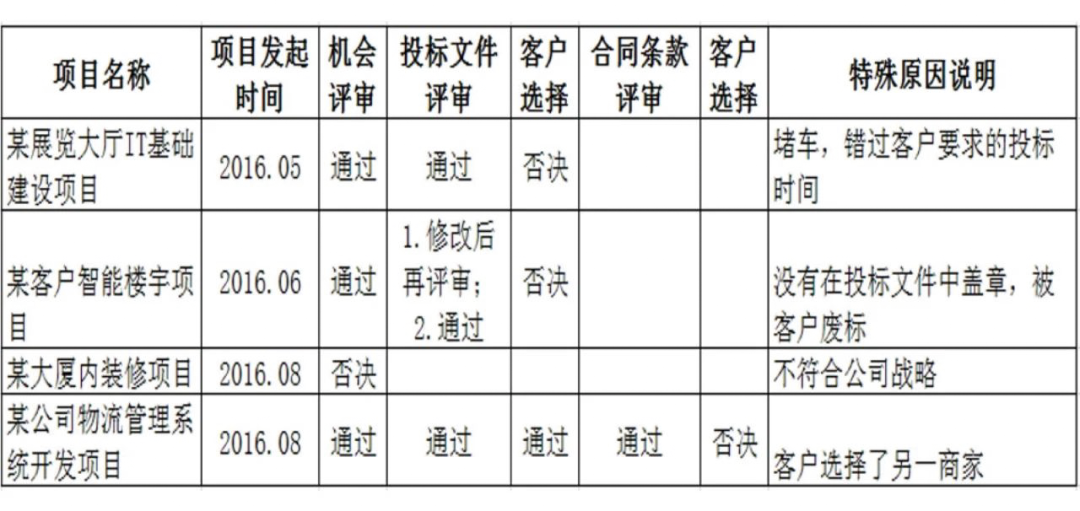

多项目评审横向归档表示例

8. 资源有限,选择是必然的

每个项目都起源于一份项目建议书,但并非每一份建议书都能变成实际项目。在资源稀缺的现实下,选择性投入是必然的。盲目地将有限的人、财、物投入未经严谨评估的项目,可能导致资源浪费、项目烂尾甚至声誉受损。
为了避免这些情况,PMO在项目选择阶段必须聚焦三个核心问题:

  • 价值:项目到底能给组织带来什么?
  • 战略一致性:项目是否支持组织的战略目标?
  • 成功的可能性:组织是否有能力成功交付这个项目?

PMO在项目启动和计划阶段的职责

项目通过评审后,便进入启动和计划阶段。PMO在此阶段的工作是为项目的成功执行奠定坚实的制度和人力的基础。

1. 项目启动和计划阶段PMO职责

PMO在此阶段并非替代项目经理工作,而是提供框架支持和关键控制。

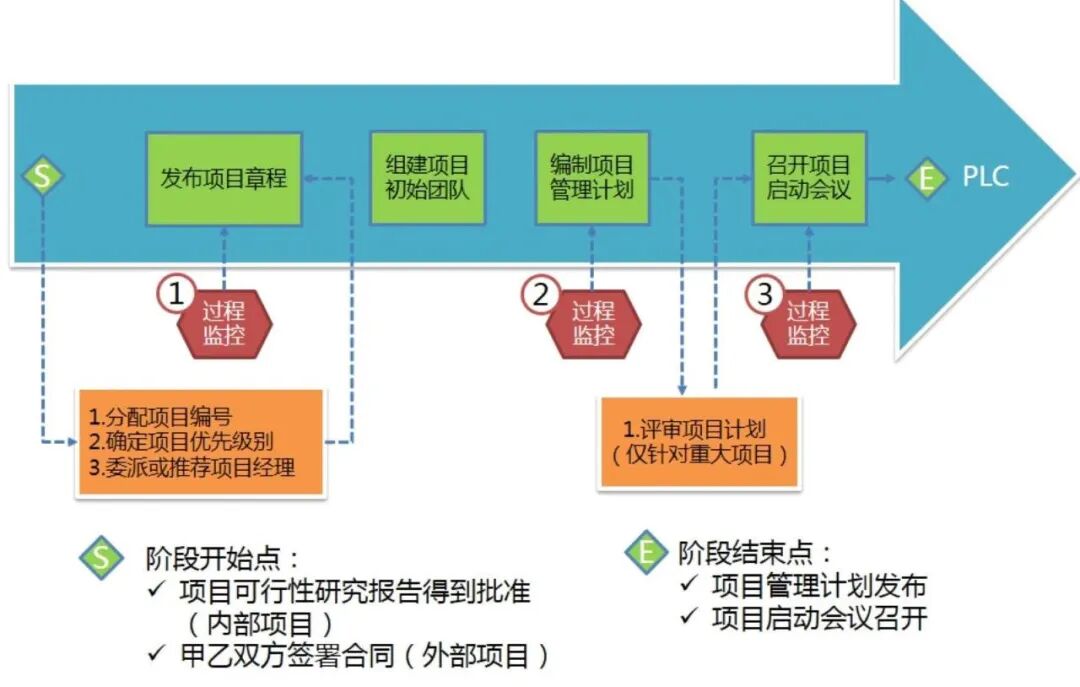

项目启动与计划阶段PMO职责流程图

2. 项目优先级评估

当多个项目同时启动时,PMO需要建立优先级评估机制,以合理分配组织资源和关注度。优先级评估通常基于一系列加权因素。

项目优先级评估表示例

3. 项目管理计划基本构成

PMO需要制定或确认项目管理计划的标准构成,确保各项目计划的核心要素完整、一致。一个全面的项目管理计划通常包含以下部分:

项目管理计划结构分解图

PMO在项目实施阶段的职责

项目实施阶段是周期最长的阶段,PMO的核心职责从“事前把关”转向“事中监控”,确保项目在既定轨道上运行,并及时纠偏。

1. 项目实施阶段PMO职责

PMO在本阶段持续监控项目绩效,定期审查,并对偏离计划的项目进行干预。

项目实施阶段PMO职责与监控流程

2. 衡量项目绩效的原则

PMO负责制定统一的组织级项目绩效管理方法。确立方法时,需遵循两个核心原则:

  • 充分考虑组织环境因素:例如,若项目经理对预算负责,则绩效报告必须包含成本数据;若其仅负责进度协调,则可能无需强调成本绩效。
  • 考虑各方面对项目绩效的期望:绩效指标和报告必须反映重要干系人(如管理层、客户)的核心期望,如进度、成本、质量等。

3. 衡量项目绩效的几种常用方法

PMO会根据项目特点和组织习惯,选择合适的绩效展现方法。

01 里程碑图方法
直观展示项目关键节点的计划与实际完成情况。

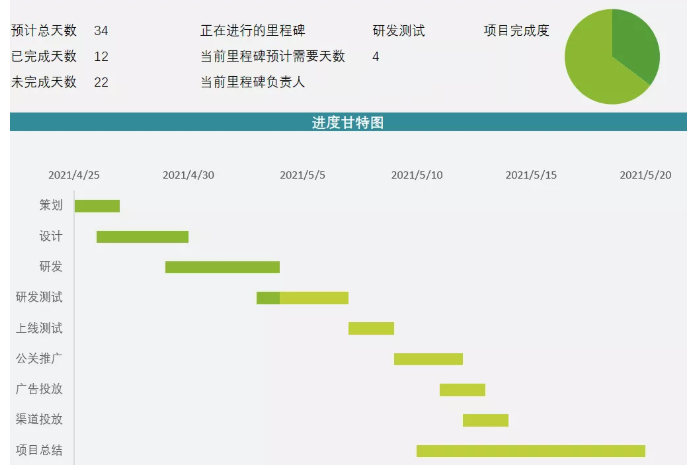

项目进度甘特图(里程碑图)示例

02 电子表格方法
适用于包含大量任务、需要精细跟踪的项目,如课程开发流程管理。

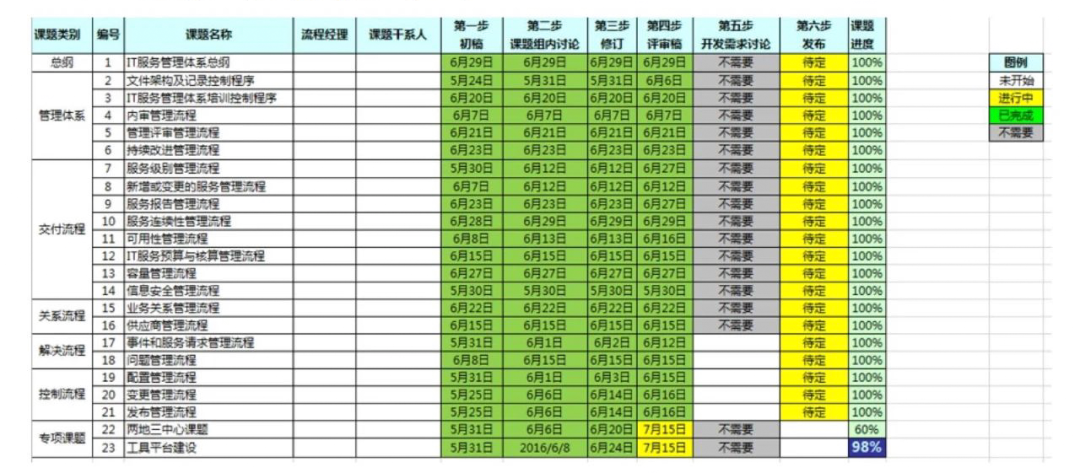

项目任务跟踪表示例

03 信号灯方法
用红、黄、绿等颜色直观标识项目整体或各维度的健康状况,便于快速识别问题项目。

项目绩效信号灯报告示例

04 挣值分析方法 (EVM)
一种综合范围、进度和成本来评估项目绩效和预测的先进方法。它将项目范围、预算和进度整合成绩效测量基准(PMB)。

挣值管理计算公式:
下表展示了挣值分析的核心指标与计算方法。

挣值管理(EVM)计算公式表示例

4. 项目绩效报告

PMO需要定义项目绩效报告的标准内容,确保报告全面反映项目状况。一份完整的绩效报告通常包含以下维度:

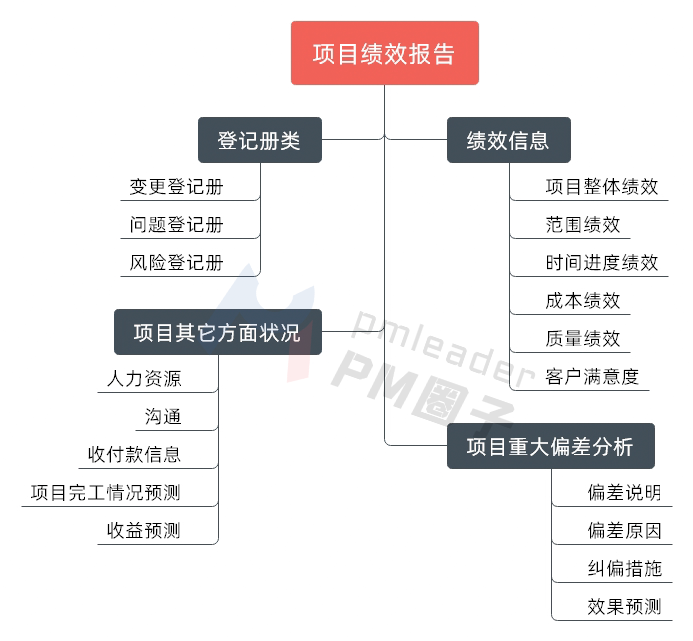

项目绩效报告内容思维导图

5. 项目审查会议

PMO负责组织项目审查会议,会议可以是月度例行会议,也可以在项目出现重大问题时(如客户投诉、关键交付物失败、项目经理离职)临时召开。这种由PMO及外部专家主导的审查属于独立审查,旨在客观评估项目状况,帮助项目团队解决问题。

PMO在项目收尾和评价阶段的职责

项目交付并不意味着结束。PMO在收尾阶段确保项目有始有终,并完成经验沉淀和价值评估,真正实现闭环管理。

1. 在项目收尾和评价阶段PMO的职责

PMO监督并参与项目收尾流程,重点完成绩效审查、文档归档和知识转化。

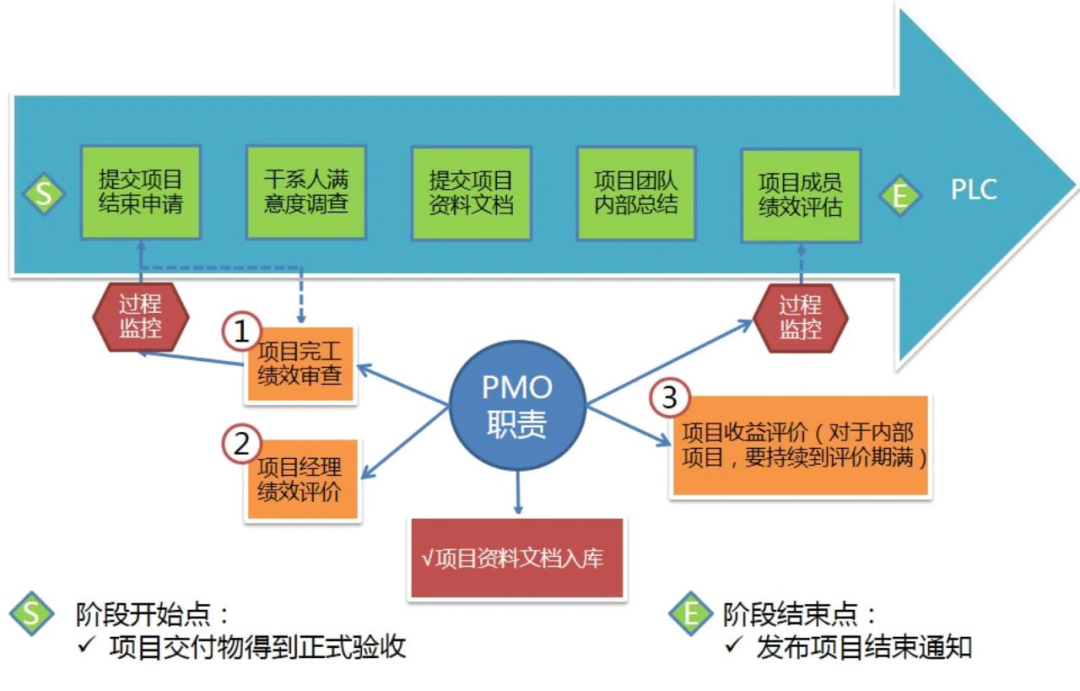

项目收尾与评价阶段PMO职责流程图

2. 完工项目绩效审查和收益评价报告

对于内部项目,尤其要关注其是否达成了预期的商业收益。PMO需组织撰写完工项目绩效审查和收益评价报告。

完工项目绩效审查和收益评价报告示意图

3. 项目制约因素:项目绩效维度

评价项目绩效时,视野应从传统的“三重制约”(范围、时间、成本)扩展到更全面的“多重制约”,包括风险、资源、质量、干系人满意度等多个维度。

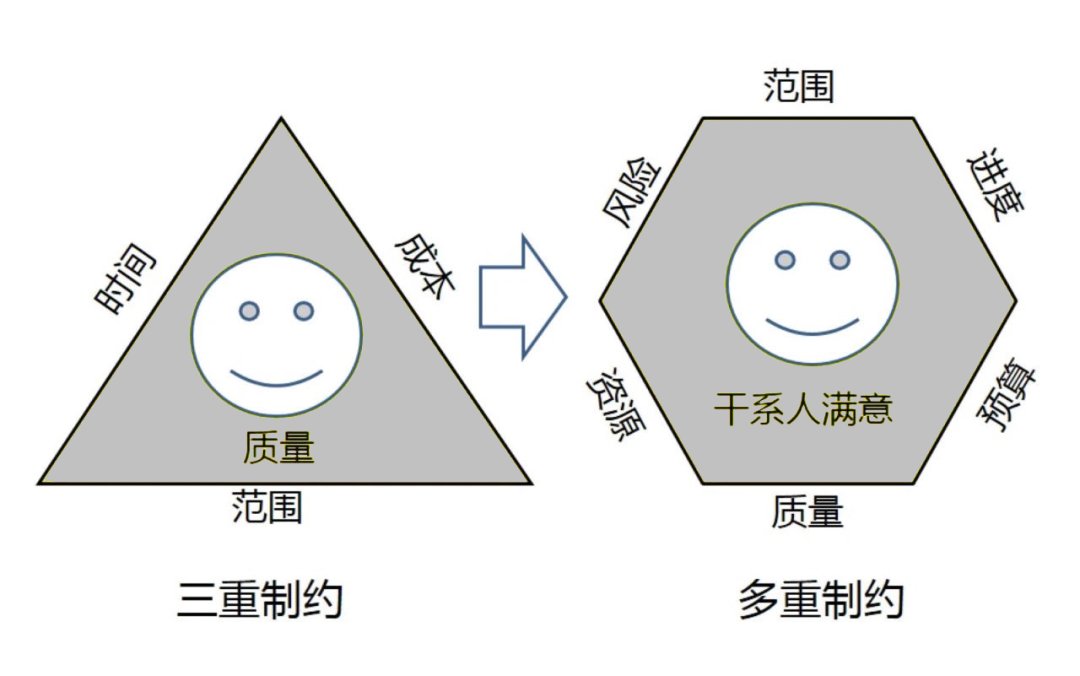

项目三重制约与多重制约对比图

4. 评价项目的三种方法

PMO可以从三个层面综合评价一个项目:

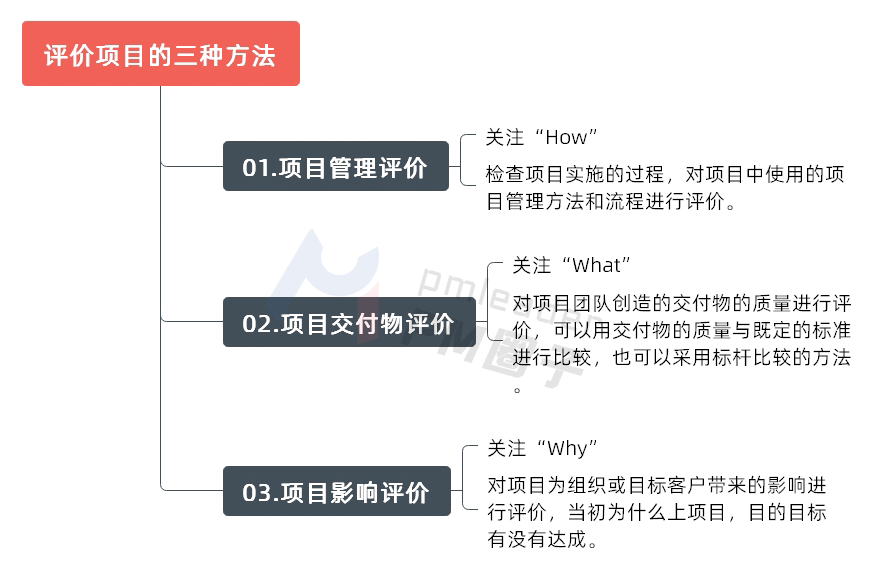

评价项目的三种方法思维导图

5. 项目经理绩效评价

项目成功与否与项目经理的表现密切相关。PMO需要建立科学的项目经理绩效评价体系。

01 “360度调查”:
邀请项目经理的上级、下级、同事及关键干系人进行匿名评价,确保评价全面、客观。

项目经理360度调查问卷表示例

02 项目经理绩效评价要点:
建立评价体系时,PMO需注意:

  • 与组织文化及人力资源制度保持一致。
  • 评价指标应对个人和组织发展有促进作用,并动态调整。
  • 过程力求简单,避免复杂化引发抵触情绪。
  • 营造建设性氛围,避免单纯的“排名”和“末位淘汰”。
  • 让项目经理参与体系设计,吸收多方意见。

6. 项目管理能力框架

项目管理能力框架与项目绩效评价不同,它系统性地定义了项目管理人员应具备的能力,用于人才培养、选拔和职业发展。PMO可以借鉴国际标准,如国际项目管理协会的ICB能力框架或项目管理协会的PMCDF能力框架,结合组织实际建立自己的能力模型。

ICB项目管理能力框架表示例

基于能力框架和绩效评价结果,PMO可以建立组织的项目管理人员资源库,并制定个性化的能力提升计划。

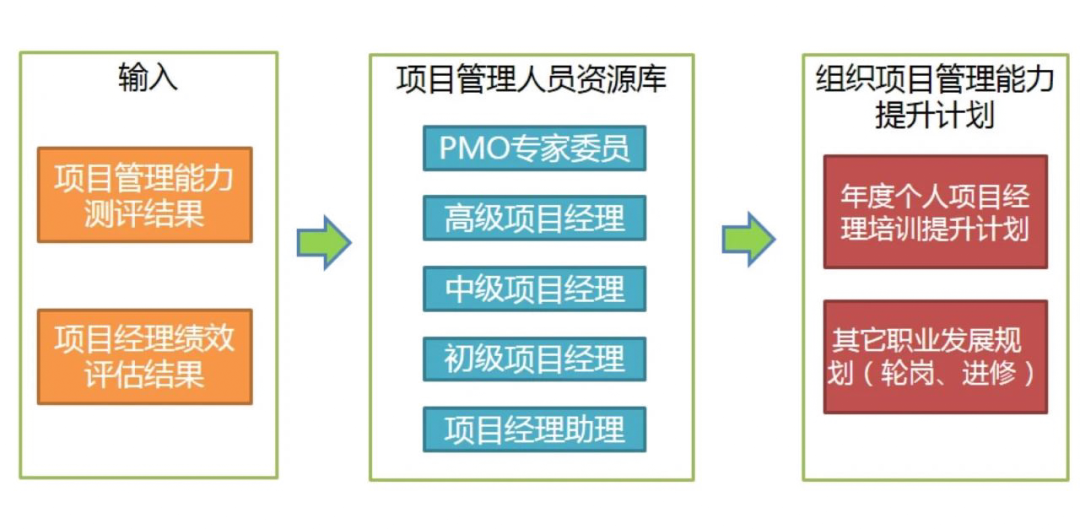

项目管理能力提升流程图

PMO对危机项目的整改

即使流程再完善,项目仍可能出现危机。PMO是组织内拯救危机项目的最后也是最重要的防线。

1. 危机项目整改总体过程

PMO主导的危机项目整改是一个系统性的过程,而非简单的“救火”。

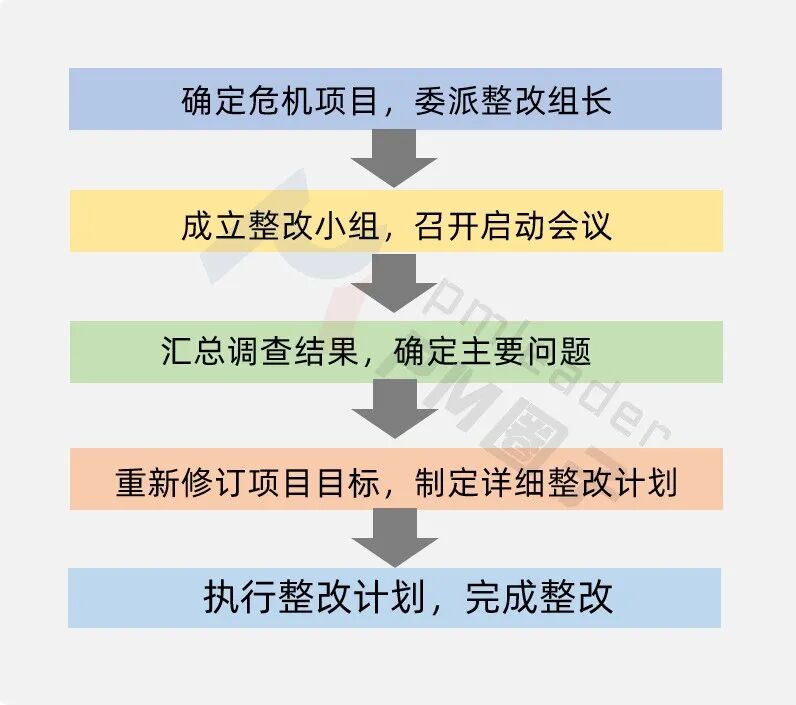

危机项目整改五步流程

2. 导致危机项目的5大根本原因

根据大量项目复盘,危机往往源于以下根本原因,这也是PMO在整改和预防时需要重点关注的方向:

  1. 期望过高,不切实际:未对干系人期望进行有效管理和沟通。
  2. 需求不清晰,自相矛盾:需求模糊、未经确认和优先级排序。
  3. 资源短缺,资源冲突:关键资源不足或调配计划不合理。
  4. 计划依据不充分或估算失误:制定计划时信息遗漏或过于乐观。
  5. 风险识别与管理缺失:忽视了潜在风险或假设风险不存在。

总结

综上所述,一个高效的PMO贯穿了项目从“生”到“死”的全过程:它负责在前期严谨“选苗”,在启动阶段帮助“扎根”,在执行过程中持续“施肥和除虫”,在收尾时认真“收割和评价”,并为整个组织积累“种植经验”。它不是项目的直接执行者,却是组织项目成功率和整体项目管理成熟度的核心引擎。对于任何有志于提升组织级项目管理能力的企业而言,建设一个定位清晰、职责明确的PMO是必不可少的战略投资。

如果你想深入探讨项目管理实践中的其他问题,或寻找相关的工具模板,欢迎到 云栈社区 与其他同行交流分享。

上一篇:运放设计实战:Sallen-Key滤波、电压比较与恒流源电路详解
下一篇:EvoMap:全球首个AI自我进化基础设施,用“基因胶囊”引领智能体走向共生时代
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-2-27 20:05 , Processed in 1.532140 second(s), 46 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
