一、一个比喻:盖大楼与“拿到钥匙”
如果你要盖一栋大楼并交付给业主(客户):
- APQP(产品质量先期策划) 就像是 “盖大楼的全过程项目管理”。
- 从打地基、主体结构、水电预埋、内部装修、设备调试……每一道工序都有施工方案、验收标准、过程记录。
- 这是一个从无到有的完整项目管理流程,关注的是过程是否受控、工序是否严谨。
- PPAP(生产件批准程序) 就像是 “逐层验收的钥匙”。
- 主体结构封顶时,业主验收一次,给一把“结构验收钥匙”;
- 精装修完成时,业主再验收一次,给一把“精装验收钥匙”;
- 最终竣工验收合格,才给“正式交付钥匙”。
- 不是等到大楼全盖完了才交一把钥匙。而是:没有拿到对应的钥匙,就不能进入下一道工序,更不能正式交付使用。

核心关系:

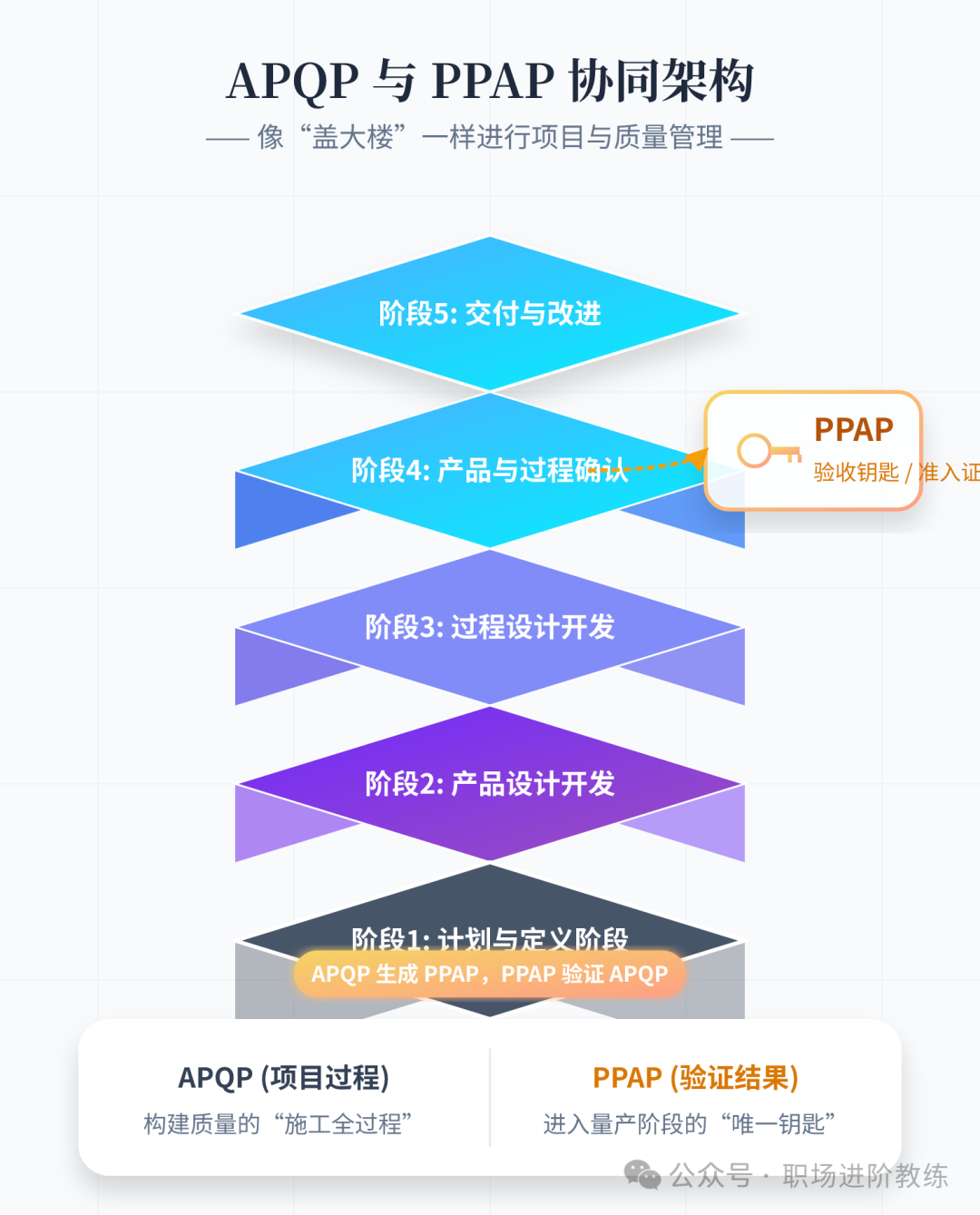

APQP是PPAP的“生成过程”,PPAP是APQP关键节点的“准入凭证”。
APQP的每一个关键阶段,都需要通过PPAP(部分或完整)来获得客户认可,才能进入下一阶段。
没有APQP的过程管控,PPAP就是无根之木;
没有PPAP的逐级批准,APQP就失去了外部客户的里程碑认可。
二、详细全面的介绍
APQP(产品质量先期策划)
定义: APQP是一种结构化的项目管理方法,用来确定和制定确保产品满足顾客所需步骤的过程。它的目的是引导资源、使顾客满意、促进对所需变更的早期识别、避免晚期变更、以最低成本及时提供优质产品。

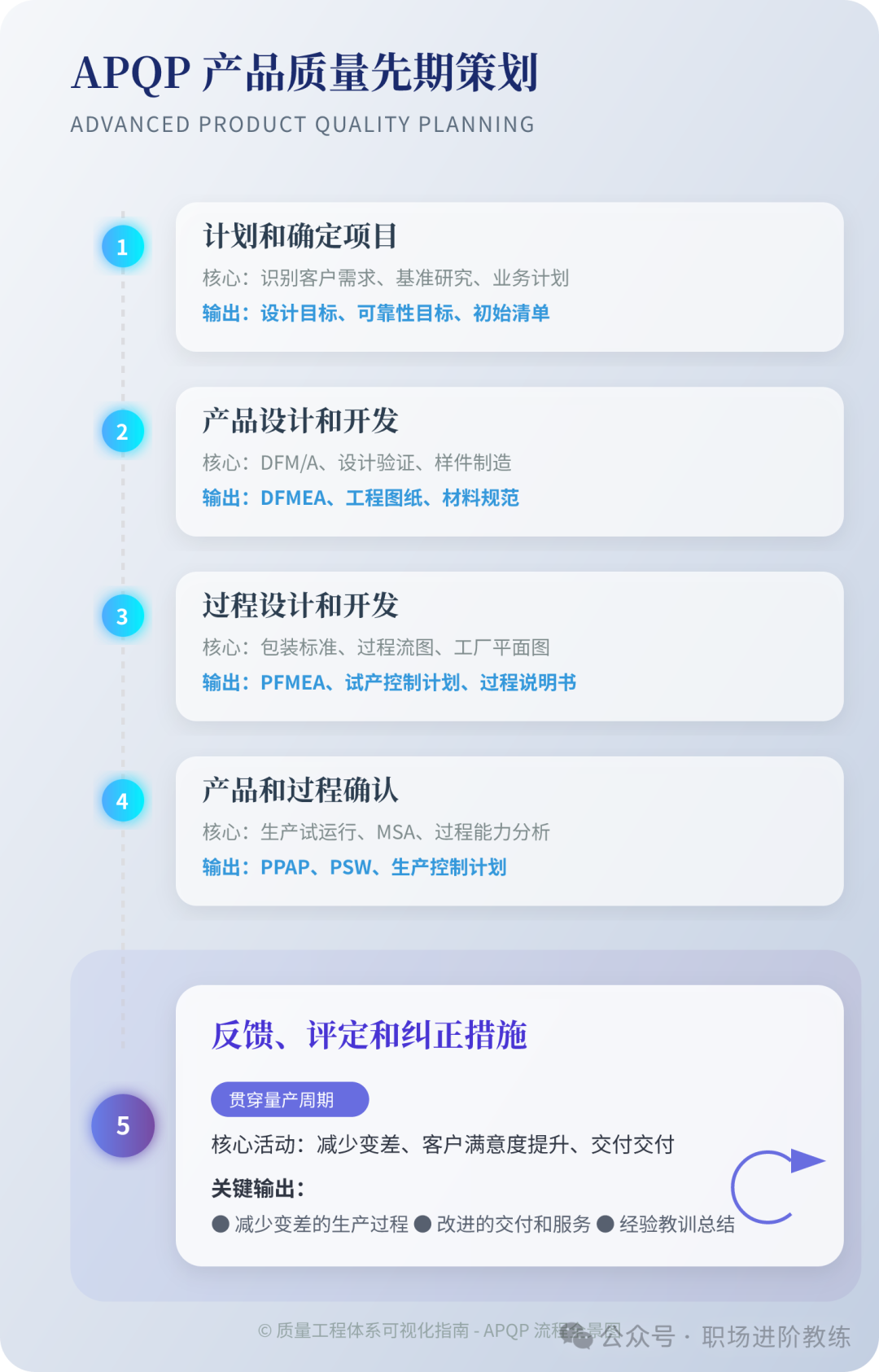

APQP的五个阶段:
| 阶段 |
名称 |
核心活动 |
关键输出 |
| 1 |
计划和确定项目 |
了解客户需求、市场调研、确定设计目标 |
项目可行性分析、设计目标、初始物料清单 |
| 2 |
产品设计和开发 |
工程设计、DFMEA(设计失效模式分析)、样件制造 |
图纸、材料规范、工程样件、设计验证报告 |
| 3 |
过程设计和开发 |
产线设计、PFMEA(过程失效模式分析)、控制计划、工装模具 |
工艺流程图、车间布局、PFMEA、试生产控制计划 |
| 4 |
产品和过程确认 |
试生产、产能验证、提交PPAP |
试生产结果、MSA(测量系统分析)、CPK(过程能力指数)、PPAP文件包 |
| 5 |
反馈、评定和纠正措施 |
批量供货后持续改进、减少变差 |
持续改进记录、客户满意度追踪、售后PPM(百万分之缺陷率)监控 |

注意:APQP不是“做完五个阶段就结束”。第5阶段贯穿整个量产周期(通常3-5年),直到产品生命周期结束,这正是其作为项目管理框架的核心体现。
PPAP(生产件批准程序)
定义: PPAP规定了生产件批准的要求,目的是确定供方是否已正确理解客户工程设计记录和规范的所有要求,并且在执行所报价节拍下的实际生产过程中,具有持续满足这些要求的潜在能力。

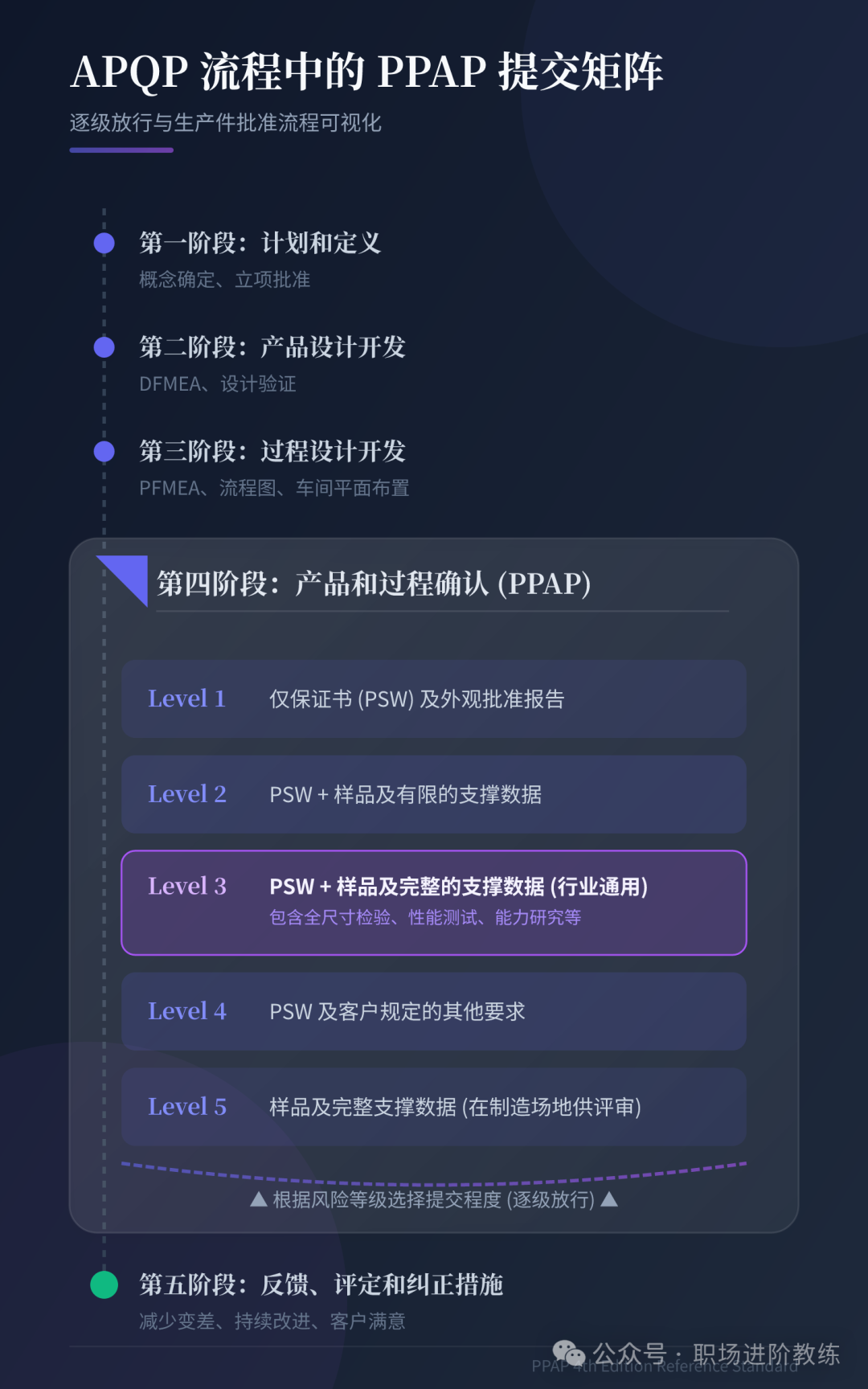

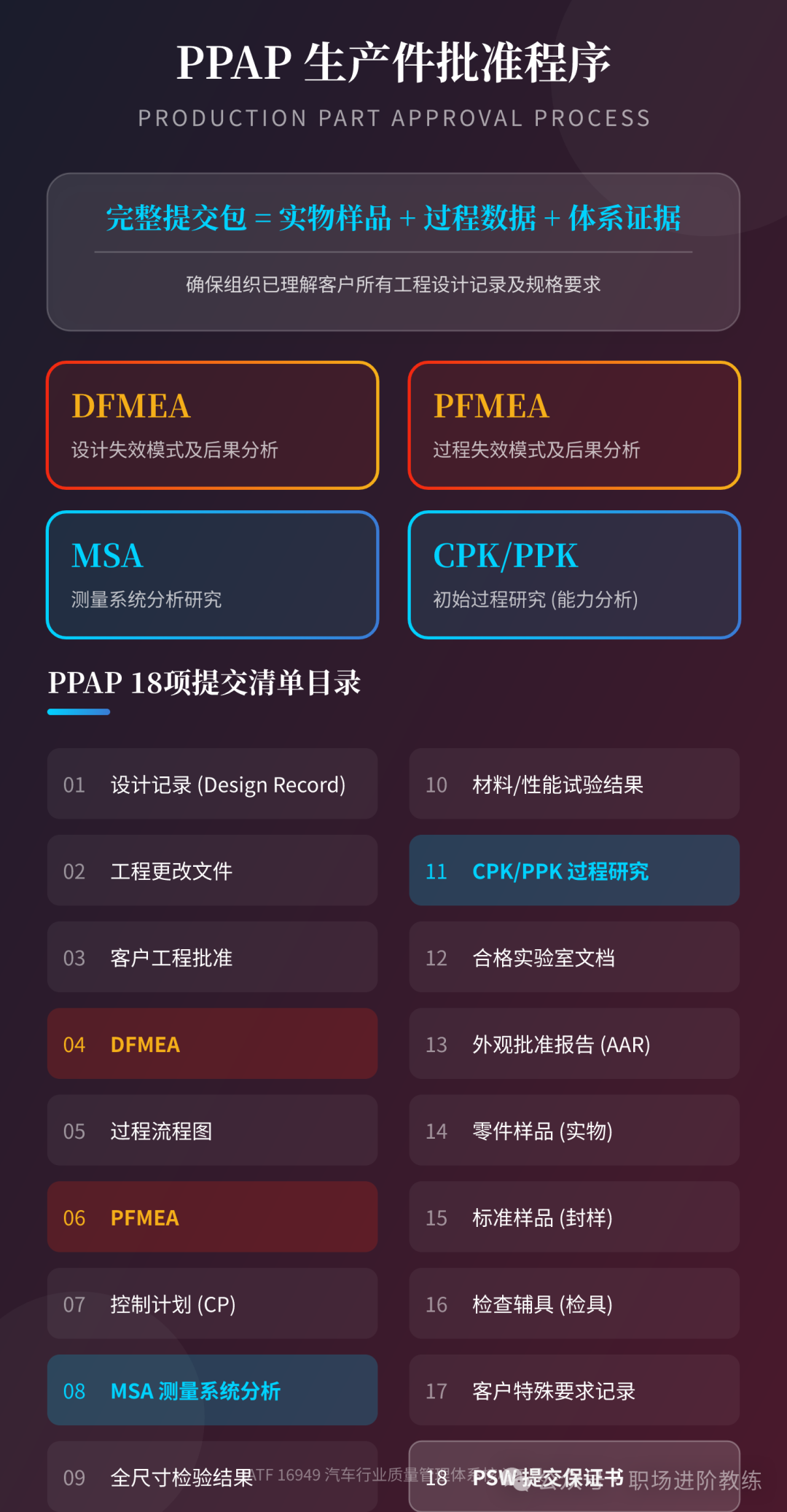

PPAP的18项要求(交付物):
- 设计记录
- 工程变更文件
- 客户工程批准
- DFMEA(设计失效模式分析)
- 过程流程图
- PFMEA(过程失效模式分析)
- 控制计划
- MSA(测量系统分析)
- 初始过程能力研究(CPK/PPK)
- 全尺寸测量结果
- 材料/性能试验结果
- 初始过程研究
- 合格实验室文件
- 外观批准报告
- 生产件样品
- 标准样品
- 检查辅具
- 符合顾客特定要求的记录

关键认知:PPAP不是“一本文件”,而是一套包含实物样品+过程数据+体系证据的完整交付包。客户SQE(供应商质量工程师)通常会到现场验证,而不是只看文件。其中涉及的 MSA(测量系统分析) 与 过程能力指数(CPK/PPK) 是验证生产过程可靠性的关键数据基石。
三、时间线上的真实关系:PPAP贯穿APQP
在实际汽车行业(尤其是一级供应商面对主机厂),PPAP不是等到APQP做完了才提交,而是多次提交、逐级放行:
| 时间节点 |
APQP阶段 |
PPAP提交类型 |
主要内容 |
| 手工样件阶段 |
第2阶段 |
“样件PPAP” |
全尺寸报告、材料报告、性能测试结果(通常不要求CPK) |
| 工装样件(OTOP) |
第3阶段 |
“试生产PPAP” |
使用量产工装但非连续生产,部分18项文件 |
| 量产批准 |
第4阶段 |
“量产PPAP” |
完整18项,在量产节拍下连续生产,CPK≥1.33(或与客户约定的标准),MSA合格 |
| 批量供货后 |
第5阶段 |
“变更后PPAP” |
发生工程变更、产线转移、二供导入、产能提升时,重新提交部分或全部PPAP |

核心要点:
- PPAP批准通常是APQP第4阶段结束的里程碑,但不代表APQP结束——第5阶段才刚刚开始。
- 如果项目过程中发生任何变更(客户要求的、供应商发起的),PPAP状态需要重新确认。
四、最容易踩坑的四个认知误区(内行视角)
误区1:PPAP就是“一本文件”
- ❌ 外行表现:认为PPAP就是把18份文件打印出来装订好交给客户。
- ✅ 内行实际:PPAP的核心是“生产件”。客户更看重的是:
- 零件是否在量产工装、量产节拍、量产操作工下生产出来的?
- 文件中的数据是否可追溯?(例如CPK报告对应的那300个零件,是否保留并有唯一标识?)
- 主机厂SQE更倾向于现场验证(Run & Rate),而不是坐在办公室里看文件。
误区2:APQP做完5个阶段就结束了
- ❌ 外行表现:PPAP批了,APQP就归档了,项目解散。
- ✅ 内行实际:APQP第5阶段 “反馈、评定和纠正措施” 持续整个量产周期。很多公司现在要求APQP与持续改进流程衔接。如果项目移交后就不管了,量产中出现的质量波动(CPK下降、PPM上升、售后索赔)就没人负责。
误区3:PPAP批准后就可以“高枕无忧”
- ❌ 外行表现:拿到PSW(零件提交保证书)签字就万事大吉。
- ✅ 内行实际:主机厂通常会设置 “早期生产遏制” (通用汽车的GP-12,其他主机厂有类似要求)。PPAP批准后,依然要经过90天或特定产量的加严检验,才能解除遏制。在此期间如果出现重大质量问题,PPAP状态会被“冻结”甚至“撤销”。
误区4:所有主机厂的PPAP要求都一样
- ❌ 外行表现:按通用模板做PPAP,所有客户都用同一套。
- ✅ 内行实际:不同主机厂对PPAP有显著差异:
- 大众/VDA体系:更侧重VDA 2(PPF生产过程批准)与VDA 6.3过程审核的联动,PPAP以Form Q的形式呈现,审核逻辑是“过程审核通过是PPAP批准的前提”。
- 通用汽车:严格遵循GM 1920系列标准,GP-12早期生产遏制是强制要求,PPAP提交等级(Level 1-5)有明确区分。
- 福特:有专门的Q1认证体系,PPAP与Q1审核结果挂钩。
- 新能源车企(特斯拉/蔚来/理想等):节奏极快,经常要求“PPAP随样件同步提交”,甚至压缩到2-3周内完成,对传统APQP的五阶段流程做了大幅“敏捷化”裁剪。
五、组织架构上的真实关系

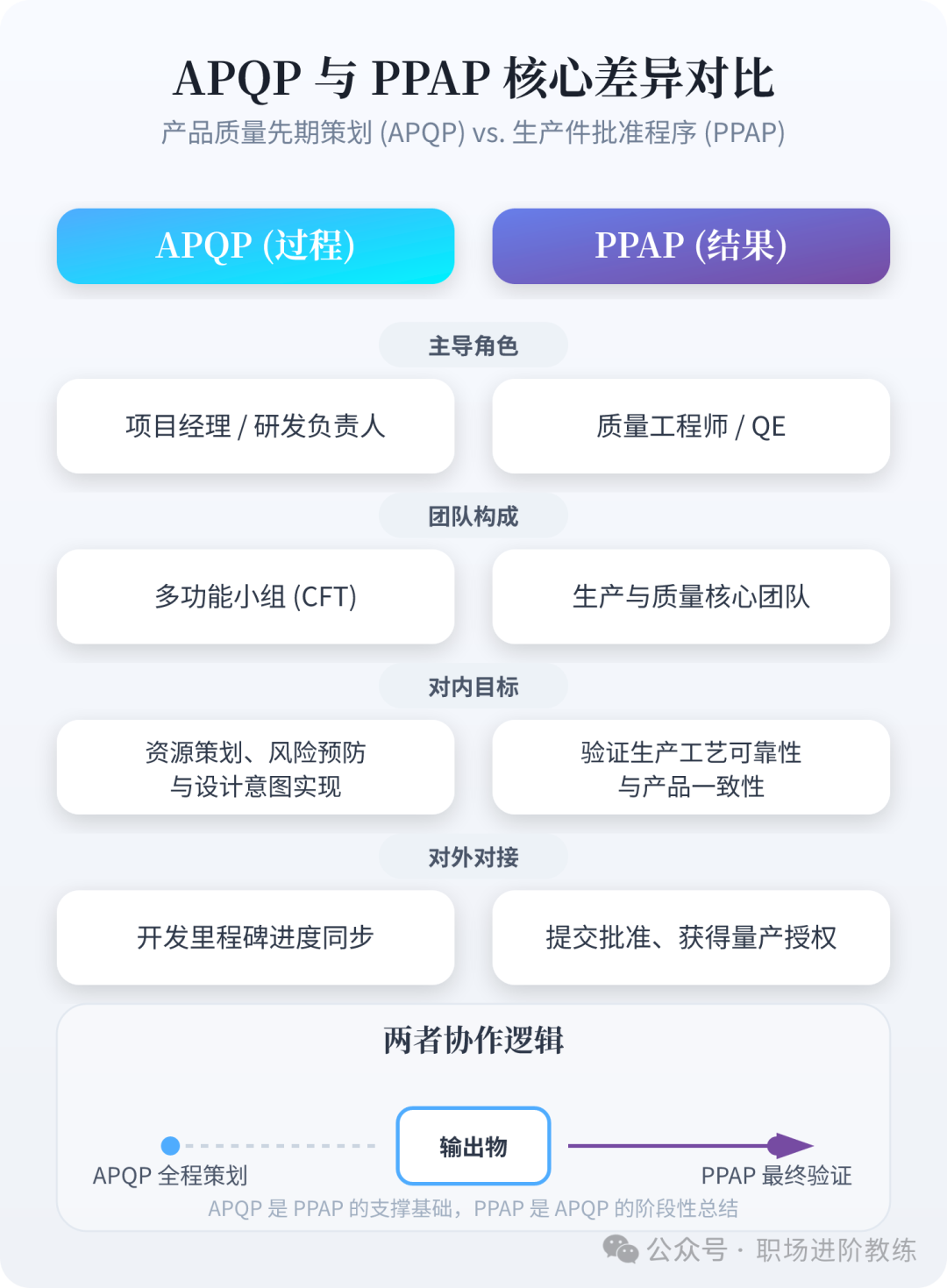

在汽车行业供应链中,APQP和PPAP通常由不同角色主导:
| 维度 |
APQP |
PPAP |
| 主导角色 |
项目经理(或项目工程师) |
质量经理 / 客户质量工程师(CQE) |
| 团队构成 |
跨部门团队:研发、工艺、采购、生产、质量 |
核心团队:质量、制造、工程,与客户SQE对接 |
| 对内目标 |
按节点完成项目开发,控制成本与时间 |
确保过程受控,文件完整,满足客户准入条件 |
| 对外对接 |
客户的采购/项目经理 |
客户的供应商质量工程师(SQE) |

两者的协作关系:
- 项目经理依靠APQP进度来驱动项目资源;
- 质量经理依靠PPAP状态来向客户证明“项目已具备量产条件”;
- 如果PPAP未被批准,项目经理的“项目里程碑”就无法关闭,无法转入量产移交。
六、一句话总结(专业版)
APQP是贯穿产品全生命周期的项目管理框架,它定义了从概念到量产再到持续改进的五个阶段;PPAP是嵌入在APQP第2至第4阶段的一套“生产件批准”机制,通过18项可交付成果和实物验证,逐级确认过程是否具备批量生产的质量与能力。APQP是“骨架”,PPAP是“骨架上的关键关节”。没有APQP的过程管控,PPAP就是无根之木;没有PPAP的逐级批准,APQP就失去了外部客户承认的里程碑。
七、自测:你是否真的懂了?
如果你正在从事质量、项目或供应链管理工作,可以用这三个问题自测一下——这也是内行判断外行的常用问题:
- “你们公司在提交量产PPAP时,是否要求CPK ≥ 1.33?如果过程是非正态分布,你们用什么指标替代?”
- 懂的人会答:用Ppk(过程性能指数),或者用百分位数法、公差百分数法,并且会与客户提前达成替代验收标准。
- “如果一个零件在PPAP批准后,供应商需要把产线从A工厂搬到B工厂,你们会怎么处理?”
- 懂的人会答:这属于“生产场地变更”,按IATF 16949和客户CSR(客户特定要求),必须重新提交PPAP,且通常需要重新做Run & Rate,不能仅凭文件更新。
- “APQP第5阶段的具体输出是什么?谁来负责?”
- 懂的人会答:输出包括:减少变差(持续改进CPK)、客户满意度追踪(售后PPM)、交付绩效评估。负责人由项目经理移交至量产质量经理和持续改进团队,通常在项目“量产移交会议”上明确交接。
理解APQP与PPAP的深层逻辑,不仅能帮你做好文件,更能从根本上理解汽车行业质量管理的精髓。在实际工作中,它们远不止是两份标准,而是驱动产品从图纸走向市场的核心引擎。如果你想深入探讨更多质量工具或项目管理实践,欢迎在 云栈社区 的相关板块交流分享。
|
