导读:一场预计 5 分钟的异地切换,故障当天走了 47 分钟,根因是预案三年没被真实执行过。这一讲把容灾演练拆成桌面推演、组件实练、常态化混沌、全链路切换、日历化五个台阶,讲透每级验什么、风险怎么控、能力怎么沉淀。

凌晨两点,一条跨城专线中断,值班工程师按预案执行异地切换。预案文档写得很清楚:先摘流量,再切数据库主从,最后放行。真执行的时候,第一分钟就卡住了——切换脚本里写死的机房 IP 段在去年扩容时变过,脚本直接报错;手工改完脚本,数据库主从切换又因为半同步复制积压了 40 秒的日志,迟迟不敢提交切换;等全部切完,原定 5 分钟的 RTO 走了 47 分钟。

更扎心的是复盘时的一句话:这套预案三年前验收过一次,当时是切给领导看的。三年里机房扩过容、数据库升过版、接入层换过架构,预案一个字没改。也就是说,这次故障里真正被验证的,不是三年前那份预案,而是这三年里系统的所有变化,而它们从来没在一起跑过。

这就是容灾领域最残酷的一条规律:容灾能力不会因为你设计了它就存在,只有被成功执行过的容灾能力才是真的能力。 机房、链路、副本、切换脚本,这些是静态资产;把它们在真实时间压力下串起来跑通一遍,才是动态能力。中间的差价,只能靠演练补齐。

这一讲就来回答一个问题:容灾演练这件事,怎么从零开始,一步步变成团队的常态动作。为什么说是"从无到常态"而不是"从有到优"?因为绝大多数团队卡在前两步:要么从来没演练过,要么演练过一次、留下一堆心理阴影,此后再没人提。

预案和现实之间,隔着几类失真

先说清楚为什么必须演练。容灾设计做得再好,从"写在纸上"到"故障当天能跑通",中间隔着至少五类失真,每一类都足以让切换失败。

容灾演练五类失真类型及典型表现分析表

第一类失真最常见。系统是活的,每个月都在发布、扩容、换组件,预案是死的,写完就冻结。任何一次环境变更都可能让预案里的某一步失效,而这类失效是静默的,只有执行的那一刻才会暴露。

第二类是依赖暗线。切换动作本身依赖大量"平时没人动"的系统:内部 DNS、变更审批系统、堡垒机、监控告警。这些系统往往和被切换的系统部署在同一个机房,甚至同一个集群。真出事的时候,你会发现用来救火的工具自己也在着火。这类问题在设计评审时几乎不可能被发现,因为预案的隐含假设是"切换工具永远可用"。

第三类最致命,因为它直接决定敢不敢切。预案里写"主从切换,预计 30 秒",这个 30 秒是在低峰期、复制延迟为 0 的理想状态下测出来的。故障当天真实延迟是多少,可能是几秒,也可能是几分钟。延迟越大,切换丢的数据越多,决策者就越不敢下令,RTO 就是这么被拉长的。而延迟这个变量,只有在演练里真实加载流量才能测出来。

第四类和第五类,本质是组织问题。容灾切换是一个低频高危操作,一年可能就执行一两次,不演练的话没有人熟悉流程;而"切还是不切"这个决策,如果没有提前演练过决策链,故障当天一定会在会议室里吵上十分钟,这十分钟就是几百万 QPS 系统最贵的十分钟。

演练的本质,是把这五类失真从"故障当天暴露"提前到"可控窗口内暴露"。故障当天暴露,代价是全站事故;演练窗口暴露,代价是一条复盘 action。

成熟度阶梯:从不敢演练到无感演练

演练能力本身也有演进路径。业界踩了几十年的坑,大致沉淀出五个台阶。先看全景,后面逐级展开。

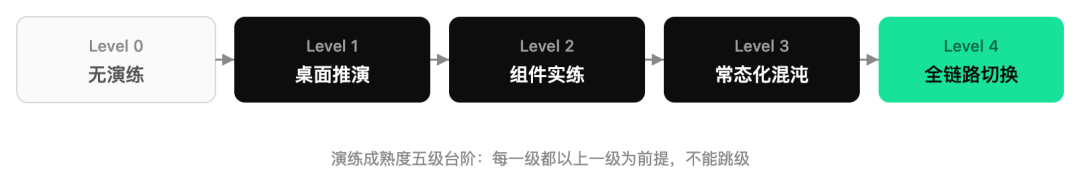

容灾演练五级演进成熟度流程

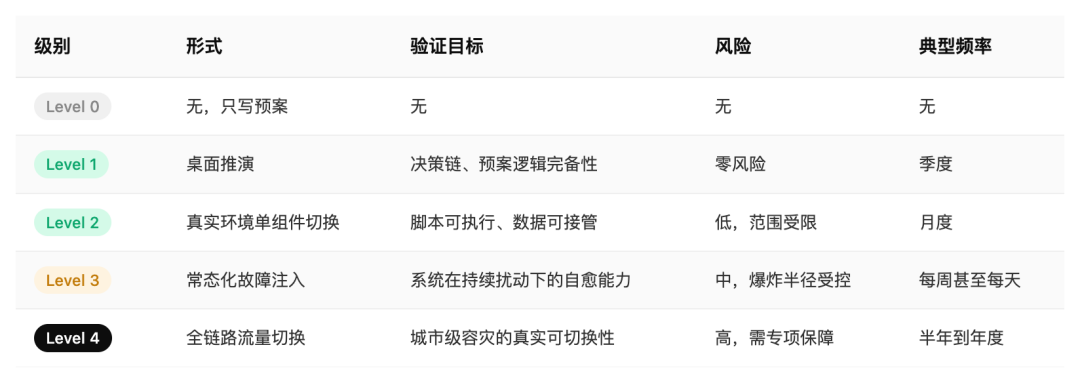

容灾演练五级系统风险评估表

这五个台阶不是选择题,是顺序题。跳过 Level 1 直接做 Level 4 的团队,通常会在演练现场把预案撕了重写一遍;而停在 Level 2 不往上走的团队,会发现自己能切换任何一个组件,却不敢切换整体。

顺序不能乱,因为每一级验证的东西不一样,后面的级别默认前面的能力已经具备。桌面推演验证的是"预案本身有没有逻辑漏洞",组件实练验证的是"预案里的每一步能不能真实执行",常态化混沌管的是"系统在带伤状态下还能不能服务",全链路切换管的是"整体搬家的最后一公里"。缺了前一级,后一级暴露的就不是真问题,而是前一级欠的债。

Level 1:桌面推演,零成本找逻辑漏洞

桌面推演不需要任何真实操作,成本接近于零,收益却惊人:它能找出预案里 80% 的逻辑漏洞,而这些漏洞如果留到真实故障,每一条都是几分钟甚至几十分钟的延误。

做法很简单。把相关团队的人拉到一个会议室,给一个假想的故障场景:比如"现在,B 机房整体断电,预计 4 小时恢复"。然后按预案一步一步走,每一步由负责人口述自己要做什么、用什么工具、前提是什么。主持人负责往里加料:

"你用的监控平台部署在 B 机房,现在它也没了,你靠什么判断流量已经摘干净?"

"数据库主从延迟现在是 90 秒,你切还是不切?谁拍板?"

"切换需要总监审批,总监在飞机上,你的 plan B 是什么?"

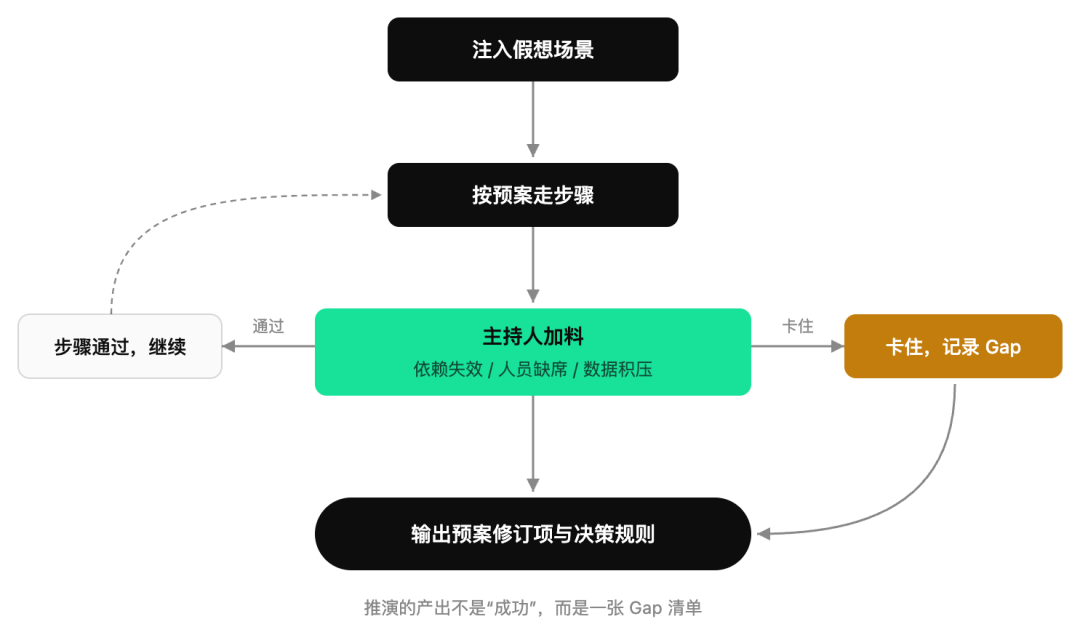

桌面推演流程与 Gap 清单输出

推演的产出不是"演练成功",恰恰相反,是一张 Gap 清单:哪些步骤的前提不成立、哪些决策没有规则、哪些角色没有备份。这张清单直接转化成预案修订项和决策规则。比如"延迟超过 60 秒时,允许最多丢失 60 秒数据强制切换,由值班 SRE 直接拍板,事后追责豁免",这类规则必须在推演时定下来,因为它在故障现场是不可能当场定下来的。

桌面推演有一个隐藏价值:让决策层提前进入角色。切不切换本质是业务决策,不是技术决策,损失 60 秒数据还是损失 40 分钟服务,只有业务方和总监层级能拍板。推演是极少数能让这些人提前练习拍板的场合。很多团队的预案技术细节完美,但从来没有定义过"谁来拍板",推演一次就把这个洞照出来了。

这一级的门槛极低,任何团队下周就可以开始。如果说这条演进路线只有一个入口,那就是桌面推演。

Level 2:组件实练,让每一步都真的执行过

桌面推演解决了逻辑问题,解决不了执行问题。脚本里的一个过期 IP、一个权限缺失、一个顺序依赖,只有真跑一遍才能发现。Level 2 就是把预案里的关键步骤,在真实环境里逐个执行一遍。

注意是"逐个",不是整体。Level 2 的正确打开方式是把容灾切换拆成独立的组件级动作,每个动作单独验证:

  • 数据库主从切换:在低峰期真实执行一次主从切换,测量切换耗时、复制积压、业务报错量
  • 缓存集群迁移:验证缓存失效后业务的降级表现和恢复时间
  • 接入层切换:把一个小比例域名切到备用机房,验证 DNS 生效时间和流量分布
  • 消息队列重平衡:验证切换后消费积压与追平速度

数据库主从切换演练时序与观测流程

这一级有一个铁律:每一步都要带观测指标。切换耗时多少、业务报错率抖了多少、恢复花了多久,这些数据是后面所有级别的基线。没有观测的演练等于没做,因为你无法判断预案里的"预计 30 秒"是乐观估计还是保守估计。

Level 2 还有一个常被低估的产出:把"敢切"变成"知道切了会怎样"。很多团队不敢做真实切换,根源是不知道切换的业务代价有多大。当你在低峰期真实测出"主从切换造成 3 秒报错尖刺,影响约 2000 个请求"之后,这个数字就成了决策资产:故障当天你可以直接用这个代价去和业务方沟通,而不是靠猜。

这一级开始有风险了,所以必须遵守三个纪律:只在低峰窗口执行、只切可回滚的组件、回滚步骤先演练再正演。任何一条不满足,就不要动手。

Level 3:常态化混沌,从演习到疫苗

Level 2 验证的是"我知道怎么切",Level 3 验证的是"系统在持续带伤状态下还能不能活"。这一级的代表形态是混沌工程(Chaos Engineering),业界最有名的实践是 Netflix 的 Chaos Monkey:在工作日随机杀掉生产实例,逼迫系统把容错能力当成日常,而不是应急。

Level 2 的切换演练终究是剧本化的:你知道什么时候切、切什么、预期结果是什么。真实故障不是剧本:它可能是缓存集群一半节点同时宕机,可能是某个可用区网络丢包 20%,可能是依赖的第三方服务超时雪崩。这些故障模式单独看都很小,组合起来却能击穿系统。常态化的故障注入,就是在可控范围内把这些"小概率组合"反复打在系统上,让容错能力变成肌肉记忆。

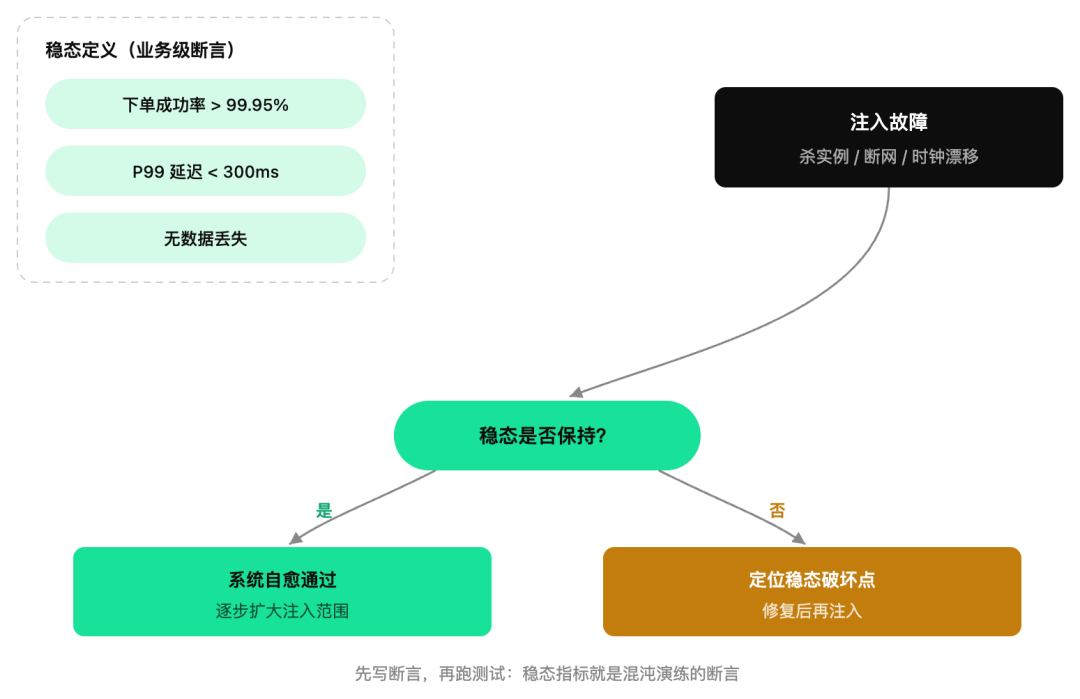

混沌工程稳态验证与故障注入循环

混沌演练不能随便搞破坏,得先定义稳态,再注入故障,验证稳态是否保持。稳态指标通常是业务级的:下单成功率、P99 延迟、数据一致性。只要稳态不破,系统就是健康的,故障注入的范围就可以逐步扩大;一旦破稳态,就找到了一个真实的容灾缺口,修好再继续。这个循环和写单元测试一个道理:先写断言,再跑测试。

千万 QPS 系统对这一级的需求最迫切,原因很直接:千万 QPS 的系统,任何一个组件的局部失效每秒都在产生真实损失,系统的自愈能力必须是自动的、秒级的,而自动自愈能力只有在持续扰动中才能被打磨出来。 百万 QPS 的系统还可以靠值班工程师人肉救火,千万 QPS 的系统,人还没进会议室,损失已经过百万了。

落地形态上,大多数团队会从"GameDay"开始:每季度选一天,按剧本集中注入一批故障,全员值守观察。跑顺之后,再逐步把注入能力平台化、自动化,从季度 GameDay 演进到每周自动演练,最终做到工作日持续小流量扰动。注意节奏:先有剧本,再有平台;先能叫停,再谈常态。 一上来就上全自动混沌平台的团队,多半会经历一次自己制造的大故障,然后再把平台关掉。

Level 4:全链路切换,把城市级容灾真的切一遍

到了这一级,才轮到容灾设计篇里常说的"同城双活、异地多活"接受真正的检验:把真实生产流量从一个城市整体切换到另一个城市。

前三级验证的都是部件,Level 4 验证的是装配。数据库能切、缓存能切、接入层能切,不代表它们能在 30 分钟内按正确顺序、带真实流量一起切完。流量打满状态下的切换和空载切换完全是两回事:连接池耗尽、会话不一致、缓存击穿、消息追平缓慢,这些问题只有在全量流量压迫下才会出现。

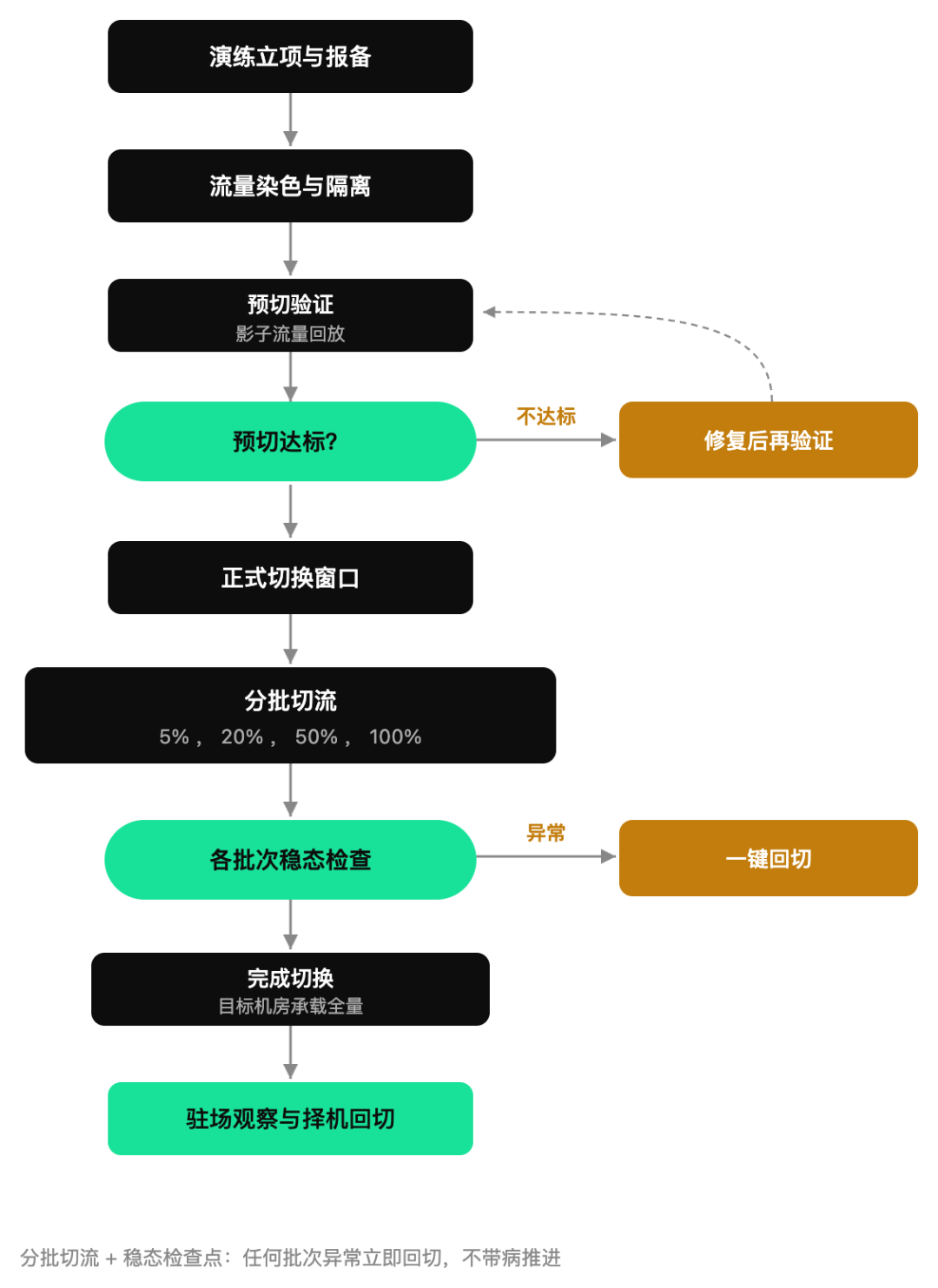

全链路切换分批切流与稳态检查流程

千万 QPS 系统做 Level 4 演练,有几件事是绕不开的:

流量可控是前提。 全量切换的风险无法归零,所以必须做到"随时能停、随时能回"。分批切流是标配:5% 流量切过去观察 15 分钟,核心指标正常再切 20%,再 50%,最后 100%。每一批之间都要有稳态检查点,任何批次出现异常立即回切,不带病推进。

数据一致性要有底线。 切换前必须确认复制积压在可接受范围内,切换后的数据核对要覆盖资金类链路。这一步没有捷径,靠的是切换前的实时延迟监控和切换后的异步对账双保险。

时间窗口要真实。 演练窗口的选择本身就是演练的一部分:选在凌晨低峰,测出来的是低峰切换能力;敢选在业务白天,测出来的才是真实能力。业界的演进方向很明确,从凌晨窗口逐步挪到白天,从周末挪到工作日,因为故障不会挑你准备好的时间来。

这一级的组织成本极高,一次全链路切换需要网络、数据库、中间件、业务、客服、风控多团队协同,筹备周期以月计。所以它的频率也最低,通常半年到一年一次。但频率低不等于可以不做:对多活架构来说,一次成功的全链路切换演练,比十份完美的容灾设计文档更能证明架构成立。

爆炸半径:演练安全的总开关

演练本身也是风险源。演练把生产系统搞挂的故事,业界一点都不少。所以演练体系里必须有一个总开关:爆炸半径控制。

原则只有一条:任何一次演练,造成的最大影响必须提前定义、可实时观测、可随时终止。

影响范围要在立项时写清楚并拿到审批。这次演练最多影响多少流量、哪些业务、多长时间,都得有数。比如"本次注入只针对订单服务的 2% 实例,预计影响 P99 延迟不超过 20%,持续不超过 5 分钟"。写不出这句话的演练,不允许执行。

演练期间的观测要比平时更敏感:稳态指标的告警阈值临时收紧,观测大盘专人值守。一旦指标越界,不等演练脚本跑完,直接叫停。

最后是终止开关,这也是最容易被漏掉的一层:演练工具本身的终止能力,也要被演练过。历史上出现过注入工具自己挂掉、无法撤回故障、只能重启整个平台的事故。终止开关要做到独立于注入链路部署、有独立的审批通道、终止后自动验证恢复。

容灾演练爆炸半径控制维度与验收标准

爆炸半径还有一个容易忽略的维度:演练对下游的影响。你注入的是自己服务的故障,但故障会沿着依赖链传播到下游。演练前必须通知依赖方,或者把注入范围限制在不会外溢的边界内。把自家演练变成全站事故的案例,大多栽在这一步。

度量与复盘:让演练产出复利

演练做完不等于结束。没有度量的演练只能证明"我们演练过",有度量的演练才能证明"容灾能力在变强"。核心度量围绕四个指标:

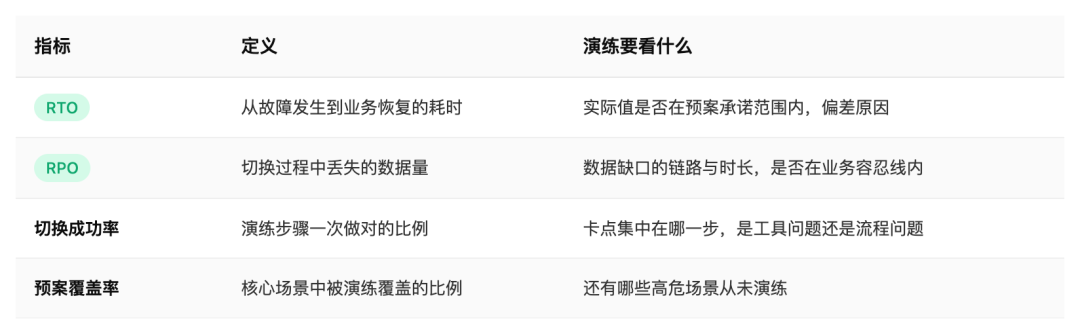

容灾演练核心度量指标 RTO RPO 切换成功率 预案覆盖率

RTO 和 RPO 是容灾领域最基础的两个指标,也是演练最硬的验收标准。预案里写的"RTO 5 分钟、RPO 趋近于 0",只有演练实测数据能背书。建议把每次演练的实测值画成趋势图,健康的曲线应该稳定下降或持平;如果某次演练 RTO 突然上涨,说明系统在两次演练之间发生了劣化,这本身就是一次有价值的预警。

复盘是度量之后的固定动作,要做好两件事:一,Gap 必须有 owner 和截止时间,不允许出现"后续优化"这种无主 action;二,复盘结论回写预案,形成"演练、暴露、修复、修订、再演练"的闭环。很多团队的演练效果不增长,问题就出在复盘结论没有回写:下一次演练还是同样的脚本、同样的坑。

还有一个反直觉但重要的实践:主动记录失败。一次切换演练失败了,只要爆炸半径受控,它的价值可能大于一次平庸的成功。失败暴露的是真实缺口,把失败的根因、修复过程、二次验证结果完整归档,这份档案比任何宣传稿都更能帮助团队在下一次真实故障里做出正确决策。

从项目到常态:演练日历与组织保障

最后一步,也是最难的一步:把演练从"某个领导推动的项目"变成"团队日历上的固定事件"。这一步的关键词是制度化。

日历化。 把各级演练写进年度日历:桌面推演每季度一次,组件实练每月一次,混沌 GameDay 每周或每两周一次,全链路切换每半年一次。日历化的意义在于去人格化:演练不是因为某个人重视才做,而是因为日历到了就必须做。负责人休假、团队换血、业务繁忙,都不构成跳过的理由。

角色化。 常态演练需要固定的角色分工:演练指挥(负责推进与叫停)、故障注入人(红色角色)、值守观测人(蓝色角色)、记录员。角色要轮换,尤其是蓝色角色,让每个 on-call 工程师都有机会在演练里经历一次"带着故障值班",这是最有效的容灾培训。

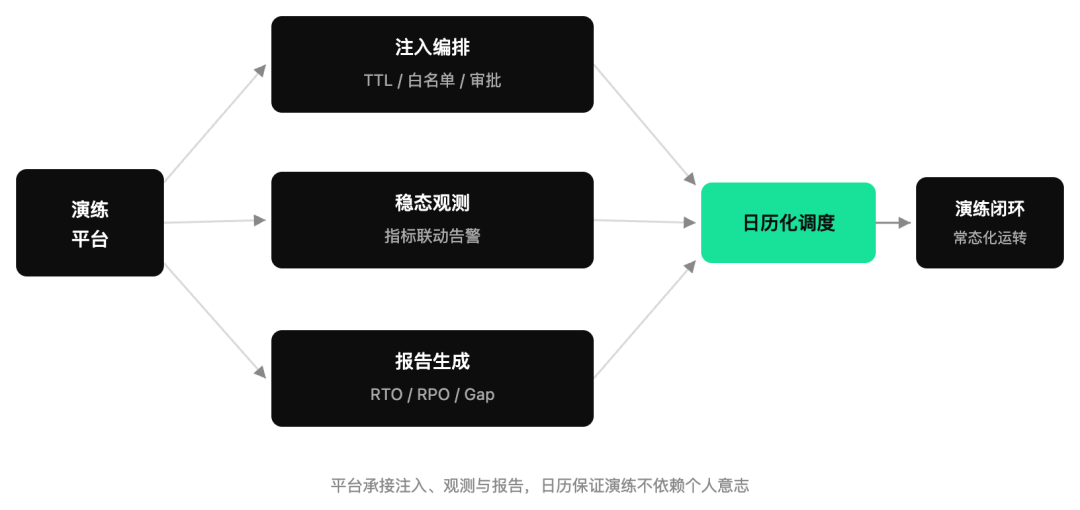

平台化。 当演练频率上来之后,人工发起、人工观测、人工汇总就撑不住了,需要演练平台承接三件事:故障注入的编排与安全控制、稳态指标的自动观测与告警联动、演练报告的自动生成。平台化的判断标准是:如果一次演练的人工准备时间超过了演练本身时长,就该上平台了。

演练平台架构与日历化调度闭环

组织保障上还有一件事经常被漏掉:演练的激励机制。如果演练只在出事时被想起、在出事后被追责,团队的本能就是回避演练。健康的方式是把演练参与和 Gap 发现计入正向考核:发现一个真实容灾缺口,比处理十次告警更值得嘉奖。机制对了,团队才会主动把问题暴露在演练里,而不是藏到故障当天。

容灾能力的验收标准只有一条

回到开头那次失败的切换。它失败在脚本过期吗?是,但不全是。它真正失败在:三年里没有任何一次演练去触碰这套预案,系统的所有演进都在预案的视野之外独自生长。预案和系统之间,早就成了两个世界。

容灾演练的成熟度,最终可以用一个问题检验:如果故障现在发生,你的团队有多大把握在承诺的 RTO 内完成切换?答不上来,说明演练欠账还在。

从系统演进的视角看,演练的投入节奏大体是这样的:十万 QPS 阶段,一份预案加一次桌面推演就能覆盖绝大部分风险;百万 QPS 阶段,必须把核心组件的真实切换跑起来,因为这时候故障的业务代价已经值得为演练投入真实窗口;到千万 QPS 阶段,常态化混沌和定期全链路切换成为必需品,因为系统的复杂度已经让任何纸面推演都无法逼近真实故障的形态。

方法并不复杂:桌面推演起步,组件实练打底,常态化混沌练自愈,全链路切换做验收,再靠日历和平台把它变成常态。你的下一次演练,可以就安排在下周。如果你的团队也在探索容灾演练的落地路径,欢迎到云栈社区与同行交流实战经验。

上一篇:Claude Code v2.1.287 引入 Mods 事件机制:与 DeepSeek Harness 架构深度对比
下一篇:LoRA微调面试13问:大模型参数高效微调核心考点全解
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-10-4 06:59 , Processed in 0.064968 second(s), 39 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
