本任务分解总表严格遵循 AIAG & VDAAPQP&MLA 规范,系统梳理了从项目启动到批量生产的全周期。它明确了五大核心阶段(计划与确定项目、产品设计开发验证、过程设计开发验证、产品和过程确认、量产与持续改进)中各部门的任务分工、工作要求、标准化交付物及关键管控点,旨在为多功能小组(CFT)提供一份统一、可执行的行动指南,系统性降低新产品开发风险。

第一阶段:计划和确定项目

本阶段的核心在于识别客户需求,并系统性评估项目的技术、产能与财务可行性,为正式立项决策提供坚实依据,从源头规避项目启动风险。

APQP第一阶段:项目启动前准备、产品建议书、可行性研究任务分解表

工作要点:

  • 项目启动前期准备:营销部主导,协同技术、品管、制造、财务部进行市场需求与技术可行性调研,形成书面记录。需同步收集销售地区法规与环保标准,并识别Top5启动风险。
  • 产品建议书编制:营销部主导,明确产品定位与核心量化指标(功能、性能、成本、开发周期)。所有关键指标需获得客户书面确认。
  • 可行性研究:营销部组织跨部门评审,从市场、工艺、产能、财务等多维度量化分析项目可行性,并明确风险应对的责任部门。

关键交付物:

  • 《市场需求调研报告》
  • 《技术/产能可行性分析表》
  • 《产品开发建议书》
  • 《项目可行性研究报告》

APQP第一阶段:合同评审、项目立项、新产品开发计划任务分解表

工作要点:

  • 合同评审:营销部组织相关部门对合同条款(交付周期、质量索赔、特殊特性管控)进行可执行性评审,评审记录需经总经理终审。
  • 项目立项:获得总经理批准后,发放《项目开发委托书》,正式启动项目,并组建包含各核心部门代表的多功能小组(CFT)。
  • 新产品开发计划制定:技术部主导制定项目整体执行框架,明确各阶段节点、资源需求及例会机制。计划需预留风险缓冲时间。

关键交付物:

  • 《合同评审记录表》
  • 《项目开发委托书》
  • 《CFT小组成员及职责表》
  • 《新产品开发计划》

第二阶段:产品设计和开发验证

本阶段目标是将客户需求转化为可生产的技术图纸和规范,并通过样件制作与测试,全面验证产品设计的可靠性、可装配性与功能符合性。

APQP第二阶段(上):APQP专项计划、初始流程图、工艺评审等任务分解表

工作要点 (专项计划与过程设计):

  • APQP计划编写:技术部依据《新产品开发计划》细化各阶段任务、交付物与时间节点,计划需包含风险识别与每周进度更新机制。
  • 产品责任书:技术部与品管部共同制定,明确量化质量目标与跨部门责任界面。
  • 初始过程流程图:技术部勾勒生产全流程框架,初步识别关键工序与瓶颈。
  • 工艺评审:技术部组织CFT小组对工艺方案进行可制造性评审,初步识别产品特殊特性。
  • 产品保证计划:制定涵盖产品全生命周期的质量保障与可靠性测试方案。

关键交付物:

  • 《APQP计划》
  • 《产品责任书》
  • 《初始过程流程图》
  • 《工艺评审记录》
  • 《产品保证计划》

APQP第二阶段(中):产品详细设计、DFMEA编制任务分解表

工作要点:

  • 产品详细设计:技术部完成3D模型、2D工程图、装配图设计,图纸需明确所有尺寸、公差、材料及表面处理要求,并考虑可装配性。
  • DFMEA编制与评审:技术部按 AIAG & VDA FMEA 标准编制设计失效模式分析,识别潜在设计风险。高RPN值项需优先整改,评审需包含制造、品管部门人员。

关键交付物:

  • 产品3D模型、《产品工程图纸》
  • 《设计失效模式与影响分析(DFMEA)》

APQP第二阶段(下):材料规范、样件制作、客户确认、DVT验证任务分解表

工作要点:

  • 材料规范编制:技术部明确所有材料的材质、性能指标及检测标准,关键材料需指定供应商等级。
  • 样件制作与验证:技术部组织制作首件样件,品管部完成全尺寸检测与性能测试,技术部验证装配性与功能。
  • 客户样件确认:营销部将样件及报告提交客户评审,必须获得客户书面确认,并根据反馈制定整改方案。
  • 设计验证试验(DVT):品管部依据《产品保证计划》制定并执行全面的环境、寿命、性能测试计划。

关键交付物:

  • 《产品材料规范》
  • 《样件全尺寸/功能验证报告》
  • 《客户样件确认单》
  • 《DVT测试报告》

阶段转序条件:需完成设计评审,确保所有设计文件完整有效,未闭合问题已明确管控措施,并经总经理批准后方可进入第三阶段。这是项目管理中关键的质量门控节点。

第三阶段:过程设计和开发验证

本阶段聚焦于将产品设计转化为稳定、高效、可控的生产过程,确保“设计”能够被“制造”出来,并满足质量与产能要求。

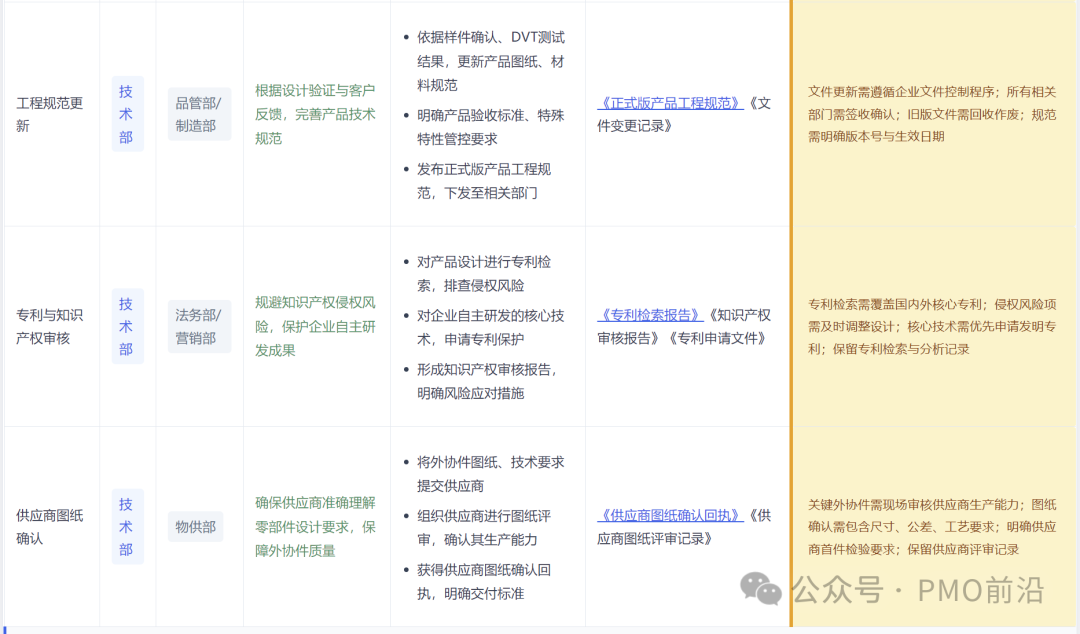

APQP第三阶段(上):工程规范更新、专利审核、供应商确认任务分解表

工作要点 (设计收尾与准备):

  • 工程规范更新:技术部根据样件确认与DVT结果,发布正式版产品工程规范。
  • 专利与知识产权审核:法务部介入,对设计进行专利检索与风险规避,并对核心技术申请保护。
  • 供应商图纸确认:技术部将外协件图纸提交供应商评审,并获得其生产能力确认回执。

关键交付物:

  • 《正式版产品工程规范》
  • 《专利检索/知识产权审核报告》
  • 《供应商图纸确认回执》

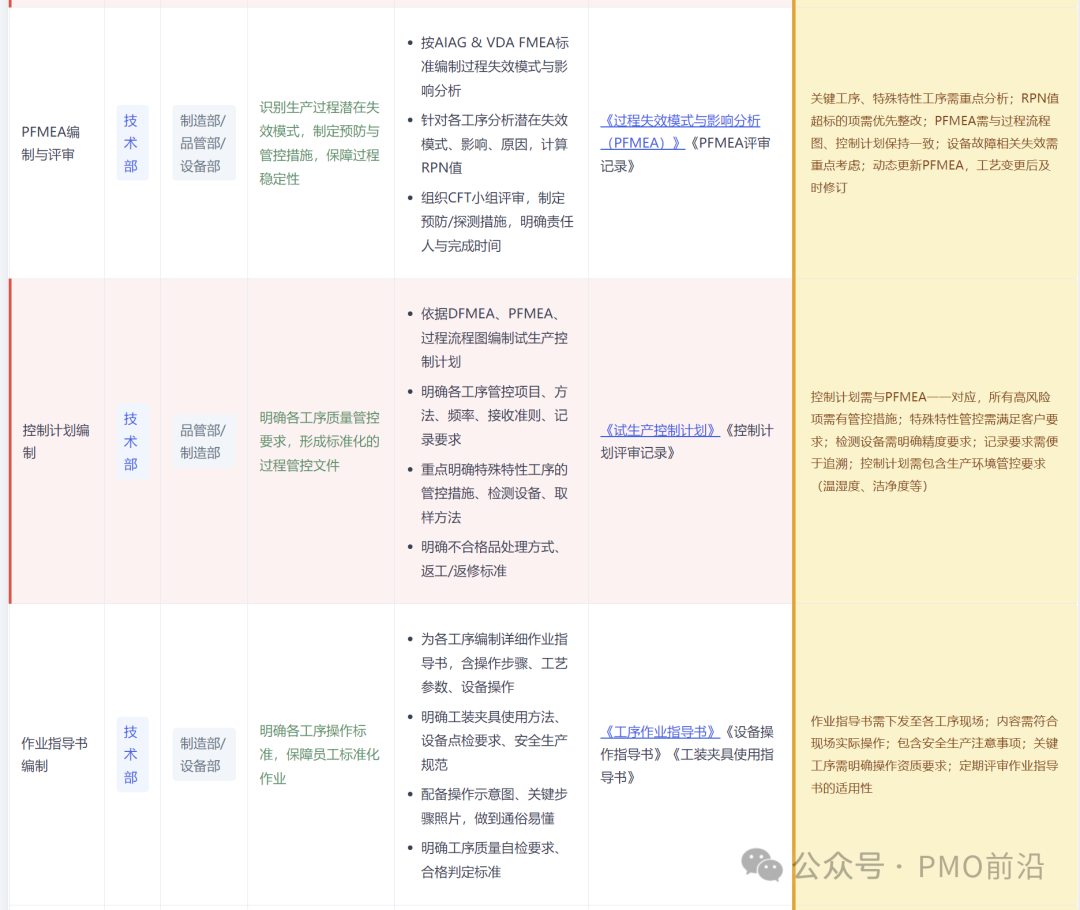

APQP第三阶段(中):过程流程图优化、PFMEA、控制计划、作业指导书编制任务分解表

工作要点 (核心过程设计):

  • 过程流程图优化:技术部基于产品图纸完善生产流程细节,明确各工序的工艺参数与检验点。
  • PFMEA编制与评审:技术部组织编制过程失效模式分析,针对各工序识别潜在失效,关键工序与特殊特性需重点分析。
  • 控制计划编制:技术部依据DFMEA、PFMEA等编制试生产控制计划,明确各工序的管控项目、方法、频率与记录要求。
  • 作业指导书编制:技术部为各工序编制详细、可视化的操作指南,包含安全规范与自检要求。

关键交付物:

  • 《正式版过程流程图》
  • 《过程失效模式与影响分析(PFMEA)》
  • 《试生产控制计划》
  • 《工序作业指导书》

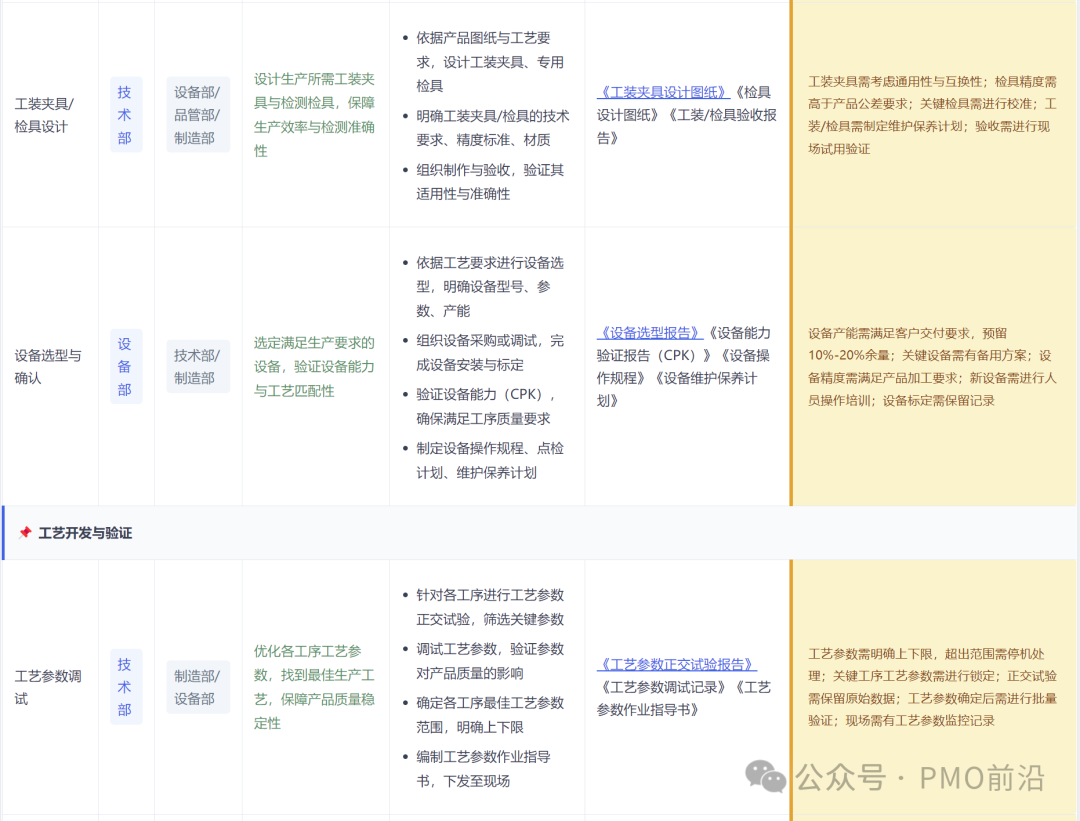

APQP第三阶段(下):工装设备设计选型、工艺参数调试任务分解表

工作要点 (工艺与设备落地):

  • 工装夹具/检具设计:技术部设计并验收生产所需的专用工具,检具精度需高于产品公差要求。
  • 设备选型与确认:设备部主导选型,验证设备能力(CPK)并制定操作规程与维护计划。设备产能需预留10%-20%余量。
  • 工艺参数调试:技术部通过正交试验确定各工序最佳工艺参数范围,并编制参数作业指导书。

关键交付物:

  • 《工装/检具设计图纸及验收报告》
  • 《设备选型与能力验证报告(CPK)》
  • 《工艺参数正交试验报告》

阶段转序条件:需完成过程设计评审,确认过程文件、设备、工装、MSA、PCA等均已准备就绪,所有问题整改闭合,经总经理批准后方可进入试生产阶段。遵循严格的 AIAG & VDA 标准是确保过程设计质量的基础。

第四阶段:产品和过程确认

本阶段通过批量试产,全面验证产品设计、生产过程、供应链及质量管控体系的稳定性和一致性,是批准量产前的最终验证。

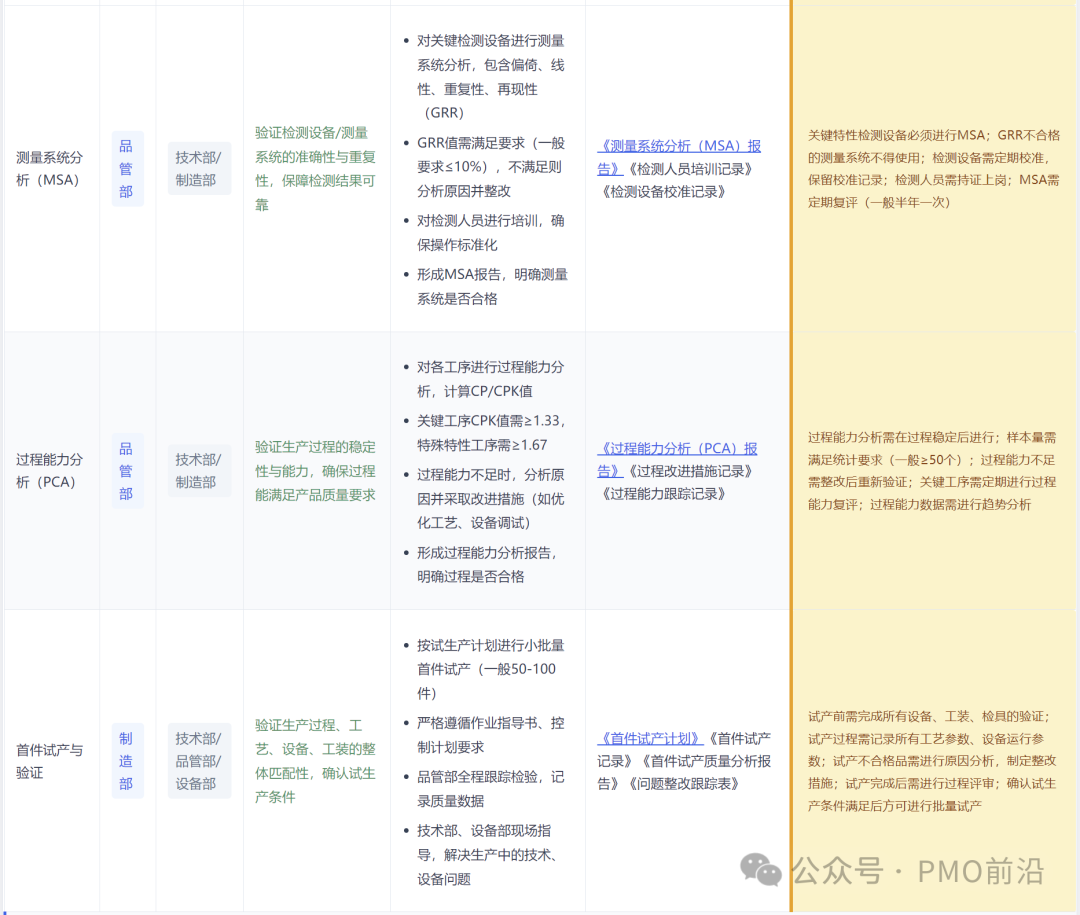

APQP第四阶段(上):MSA、PCA、首件试产验证任务分解表

工作要点 (测量系统与过程能力):

  • 测量系统分析(MSA):品管部对关键检测设备进行GRR分析,GRR值一般要求≤10%,不合格系统不得使用。
  • 过程能力分析(PCA):品管部在过程稳定后计算关键工序的CPK值(一般≥1.33),不足时需进行改进。
  • 首件试产与验证:制造部组织小批量(50-100件)试产,验证人、机、料、法、环、测的整体匹配性。

关键交付物:

  • 《测量系统分析(MSA)报告》
  • 《过程能力分析(PCA)报告》
  • 《首件试产记录与质量分析报告》

APQP第四阶段(中):批量试产计划、人员培训、物料准备任务分解表

工作要点 (试产准备):

  • 试产计划制定:制造部制定详细计划,明确数量(一般≥300件)、时间、人员、物料及应急预案。
  • 人员培训与考核:对所有试产人员进行操作、检测、设备维护培训与考核,关键工序人员需持证上岗。
  • 物料准备与验证:物供部确保所有物料按时按质到位,品管部完成入厂检验与小样试用验证。

关键交付物:

  • 《批量试产计划》
  • 《人员培训考核记录》
  • 《物料到货与检验跟踪表》

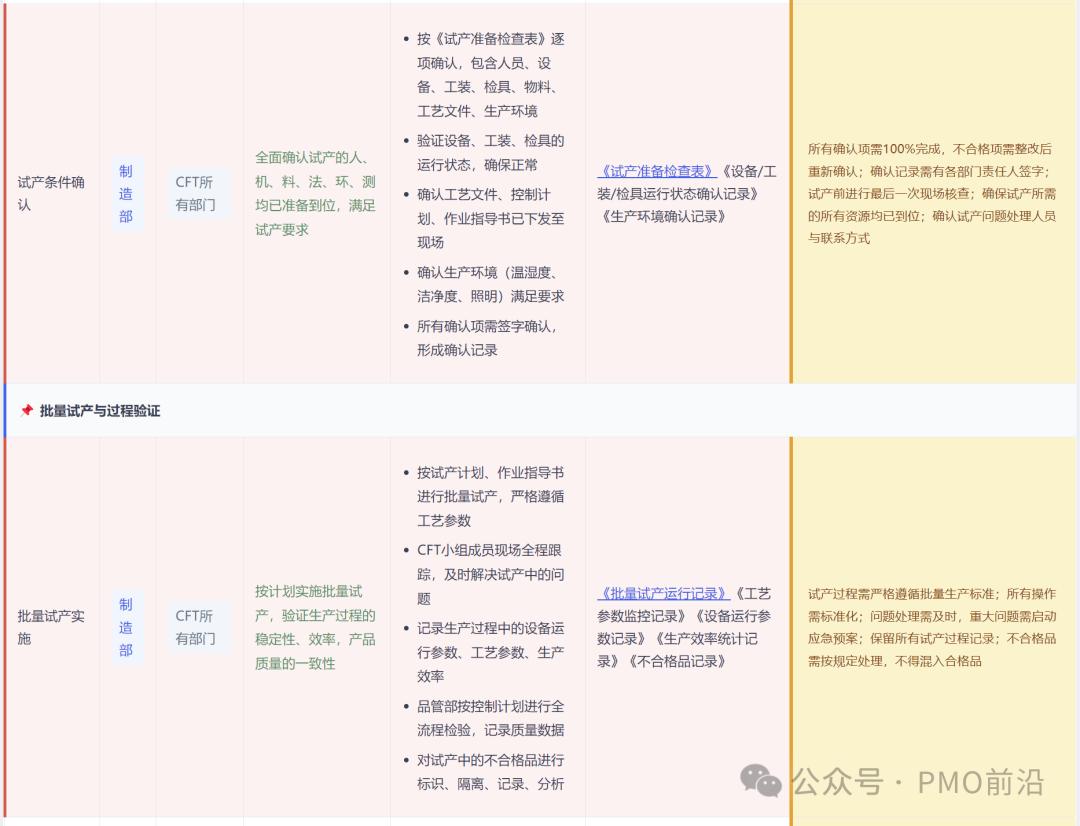

APQP第四阶段(下):试产条件确认、批量试产实施、质量与过程分析任务分解表

工作要点 (试产执行与分析):

  • 试产条件确认:制造部组织CFT小组按检查表逐项确认人、机、料、法、环、测均准备到位,并签字确认。
  • 批量试产实施:严格按批量生产标准进行试产,CFT小组现场跟踪,全程记录工艺参数、设备运行与质量数据。
  • 试产质量分析:品管部全面分析产品质量数据,统计合格率,分析不良品根本原因。
  • 试产过程分析:技术部分析生产效率、设备综合效率(OEE)、成本及工艺参数稳定性,找到改进方向。

关键交付物:

  • 《试产准备检查表》
  • 《批量试产运行与监控记录》
  • 《试产质量分析报告》
  • 《试产过程分析报告》(含OEE、成本分析)

第五阶段:量产、反馈、评估和纠正措施

本阶段标志着项目从开发转向正式批量生产,核心工作是获得客户量产批准,并建立量产初期的质量跟踪与持续改进机制。

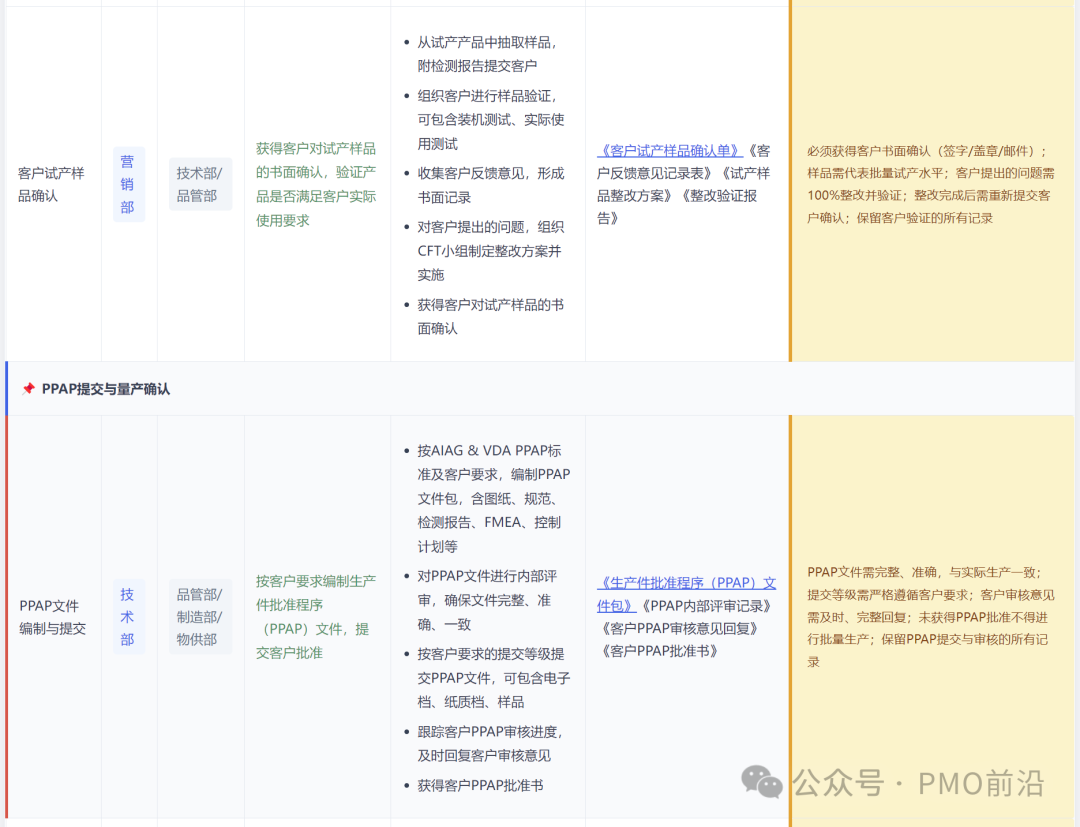

APQP第四阶段(续):客户试样确认、PPAP提交与批准任务分解表

工作要点:

  • 客户试样确认:营销部从试产产品中抽取样品提交客户进行实际使用验证,必须获得客户书面确认。
  • PPAP文件编制与提交:技术部按 AIAG & VDA PPAP 标准及客户要求编制完整文件包,提交客户批准。未获批准不得进行批量生产。

关键交付物:

  • 《客户试样样品确认单》
  • 《生产件批准程序(PPAP)文件包》
  • 《客户PPAP批准书》

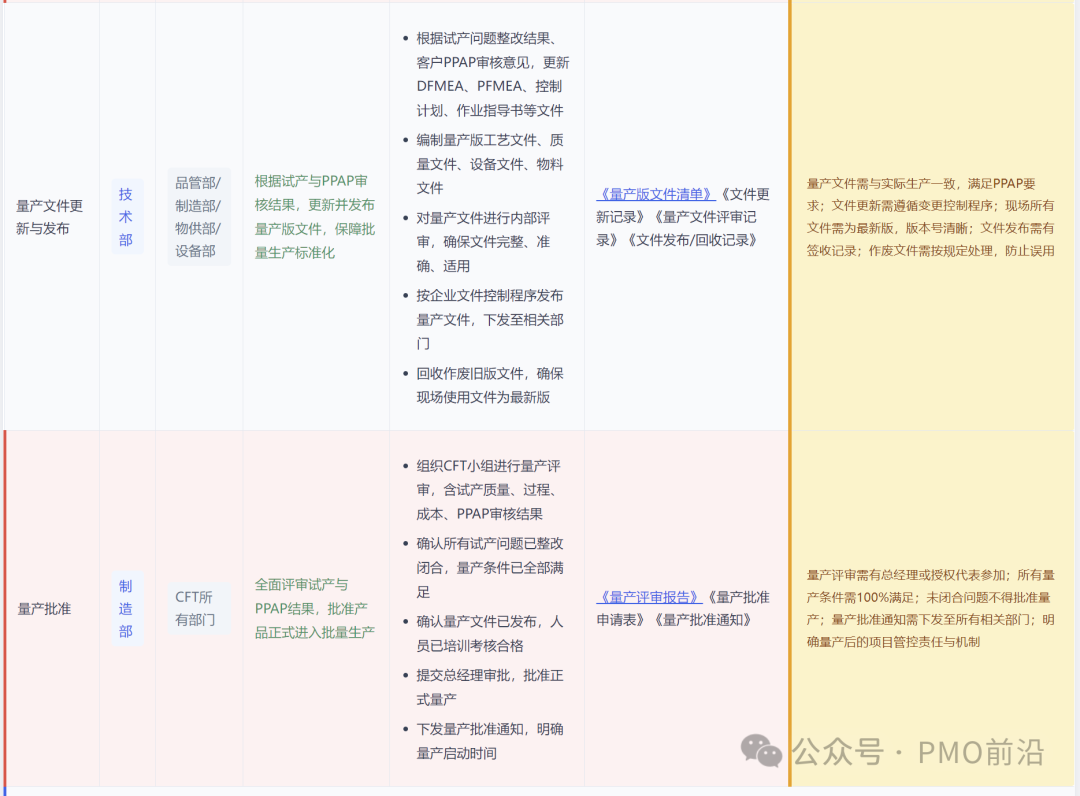

APQP第五阶段:量产文件更新发布、量产批准、持续改进任务分解表

工作要点 (量产移交):

  • 量产文件更新与发布:技术部根据试产与PPAP结果,更新所有量产版文件(FMEA、控制计划、作业指导书等),并按程序发布,回收旧版文件。
  • 量产批准:制造部组织CFT小组进行量产评审,确认所有条件100%满足后,提交总经理批准正式量产。

关键交付物:

  • 《量产版文件清单》
  • 《量产评审报告》
  • 《量产批准通知》

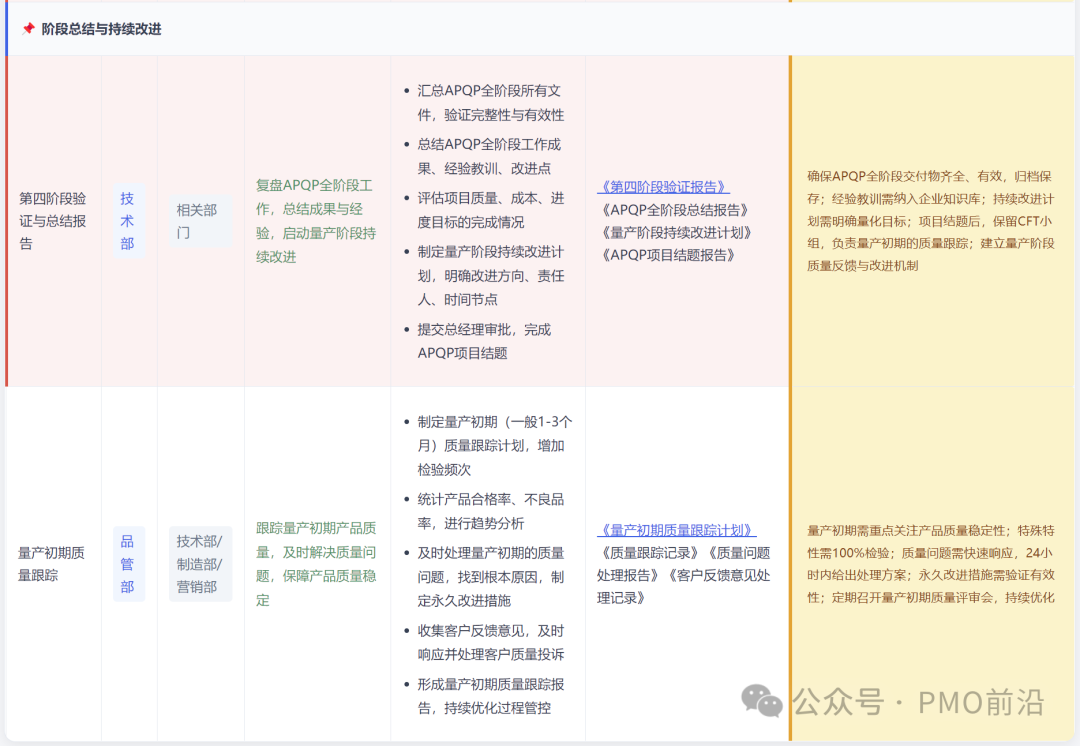

APQP项目总结与持续改进阶段任务分解表

工作要点 (项目闭环与持续改进):

  • APQP阶段总结报告:技术部复盘全阶段工作,总结成果与经验教训,完成项目结题,并将知识纳入企业知识库。
  • 量产初期质量跟踪:品管部制定初期(1-3个月)质量跟踪计划,增加检验频次,快速响应并处理质量问题,持续优化过程。

关键交付物:

  • 《APQP全阶段总结报告》
  • 《量产初期质量跟踪计划与报告》
  • 《量产阶段持续改进计划》

总结

这份详细的APQP任务分解总表,如同一份导航图,为复杂的新产品开发项目提供了清晰的路径和检查点。它不仅定义了“做什么”和“谁来做”,更通过标准化的交付物和阶段评审门控,确保了“做得对”和“做得好”。熟练掌握并应用此框架,能极大提升项目成功率,稳定交付高质量产品。在实际应用中,团队可根据自身行业和产品特点进行适应性调整。持续学习和交流优秀的开发流程实践,是提升团队整体交付能力的关键。

上一篇:跨境电商项目经理如何用PgMP方法论实现KPI超额达成与2026规划
下一篇:Ansible实战指南:应对大规模运维配置漂移与部署效率难题
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-2-23 10:24 , Processed in 0.575012 second(s), 39 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
