硬件产品开发从立项走向量产的完整周期中,EVT、DVT、PVT 是三道绕不过去的验证门槛。很多团队对这几个名词并不陌生,但到了实际操作阶段,依然容易混淆重点、跳过步骤,最终让问题在量产阶段集中爆发。这篇文章从 PM 视角,把三个阶段的真实职责、准出标准以及最容易踩的坑一一拆开。

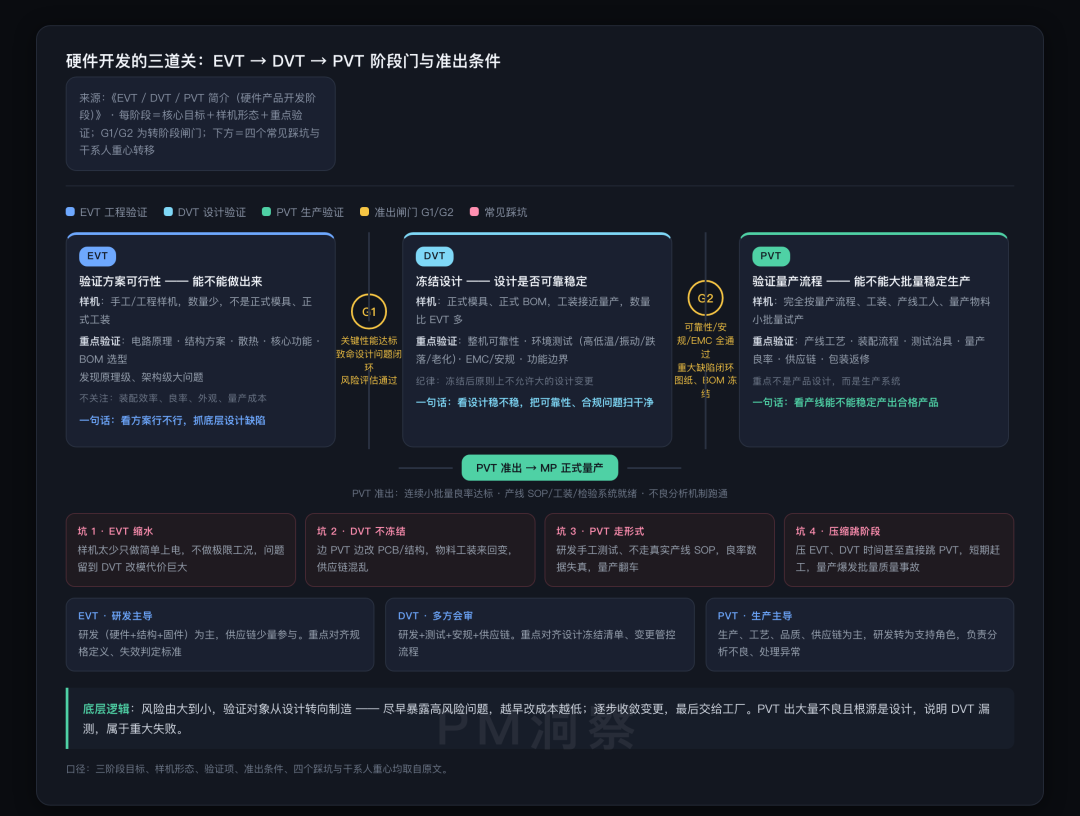

硬件开发三道关EVT-DVT-PVT阶段门与准出条件全景图

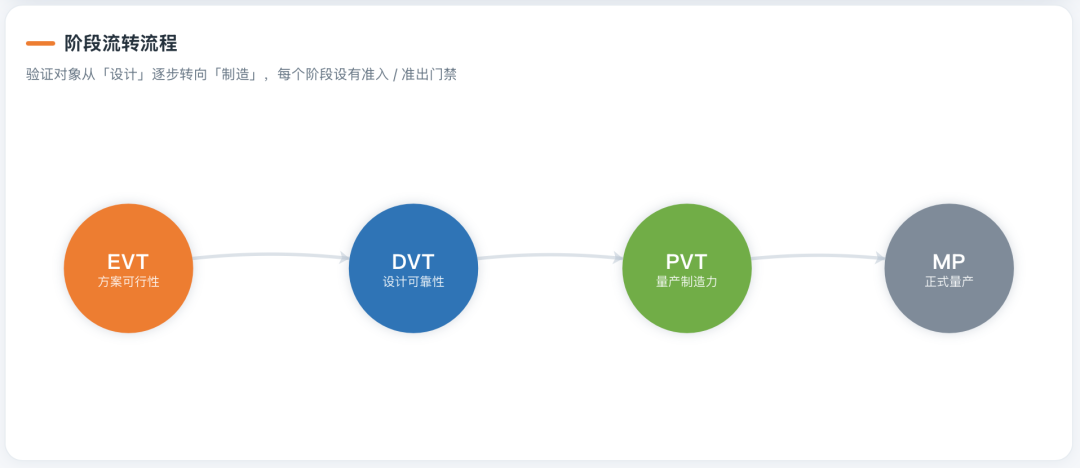

硬件产品开发生命周期阶段流转流程图

01 每个阶段分别解决什么核心问题

1. EVT 工程验证测试

目标:验证方案可行性,解决“能不能做出来”的问题。

样机形态:手工样机或工程样机,数量通常很少,多为手工装配,不使用正式模具和正式工装。

重点验证:电路原理、结构方案、散热表现、核心功能,以及 BOM选型 是否可行。

主要解决的问题:

  1. 硬件原理图、结构方案是否存在致命缺陷
  2. 核心性能指标能否达到规格书要求
  3. 关键器件选型是否合适,有无不可替代的供应风险
  4. 能否尽早暴露原理级、架构级的大问题——这类问题不改掉,后续阶段全部白做

EVT 阶段不关注装配效率、良率、外观和量产成本,所以样机经常会出现外观粗糙、装配麻烦的情况。一句话:EVT 看方案行不行,抓底层设计缺陷。

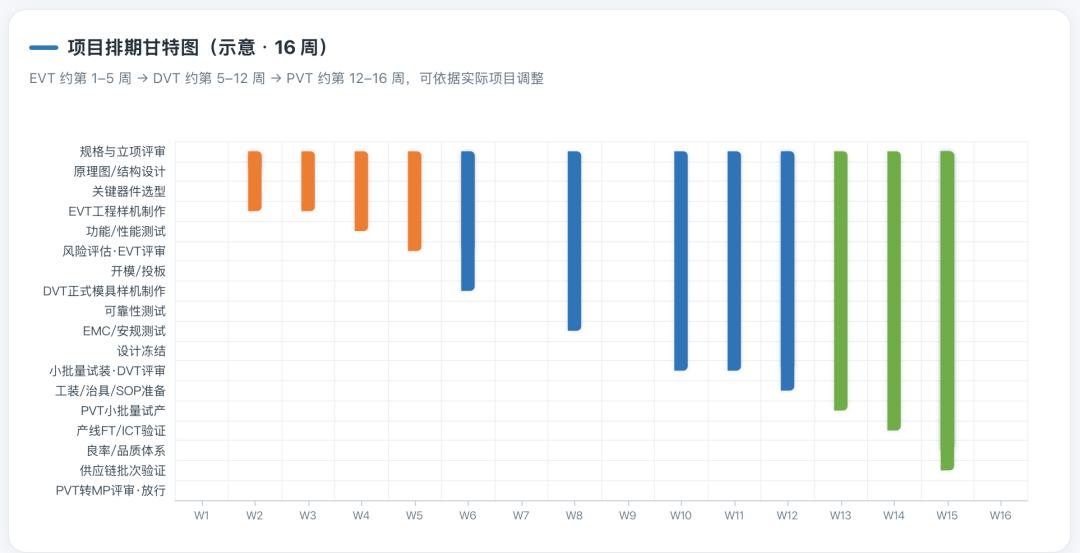

硬件项目排期甘特图

2. DVT 设计验证测试

核心目标:冻结设计,解决“设计是否可靠稳定”。

样机形态:使用正式模具、正式 BOM,工装接近量产状态,样机数量比 EVT 阶段明显增多。

重点验证:整机可靠性、环境测试(高低温、振动、跌落、老化)、EMC/安规,以及所有功能边界场景。

主要解决的问题:

  1. 验证完整设计在各种工况下是否稳定,排除可靠性风险
  2. 查清结构、PCB、固件的设计缺陷,完成设计变更,DVT 末期必须冻结设计
  3. 验证 BOM、图纸、规范是否完整,能否直接用于生产
  4. 评估基础良率,识别装配过程中的难点

原则上,DVT 冻结之后不允许再做大的设计变更;如果出现重大变更,必须回到 DVT 甚至 EVT 重新验证。一句话:DVT 看设计稳不稳,把可靠性、合规性问题全部扫干净。

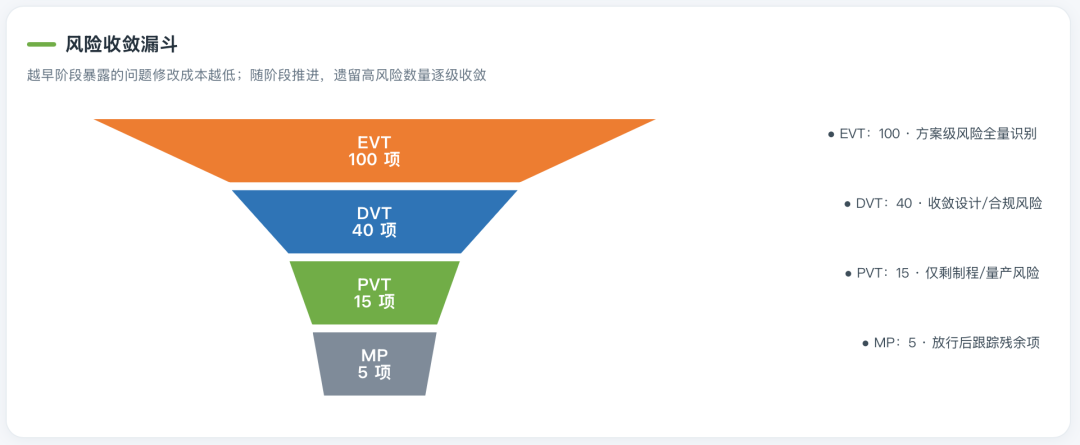

硬件开发风险收敛漏斗

3. PVT 生产验证测试

核心目标:验证量产流程,解决“工厂能不能稳定大批量生产”。

样机形态:完全按照量产流程、量产工装、产线工人和量产物料执行的小批量试产。

重点验证:产线工艺、装配流程、测试治具、量产良率、供应链交付、包装以及返修流程。

主要解决的问题:

  1. 产线工艺问题:装配卡壳、定位不准、焊接不良、测试误判
  2. 量产良率是否达到目标,找出制程类不良(注意,是制程问题,不是设计问题)
  3. 供应链能否稳定供货,物料一致性是否可靠
  4. 生产文档、SOP、检验标准、返修流程是否真正可用

产出结果:PVT 通过之后,项目才能进入 MP(Mass Production,正式量产)。一句话:PVT 看产线能不能大批量稳定产出合格产品。

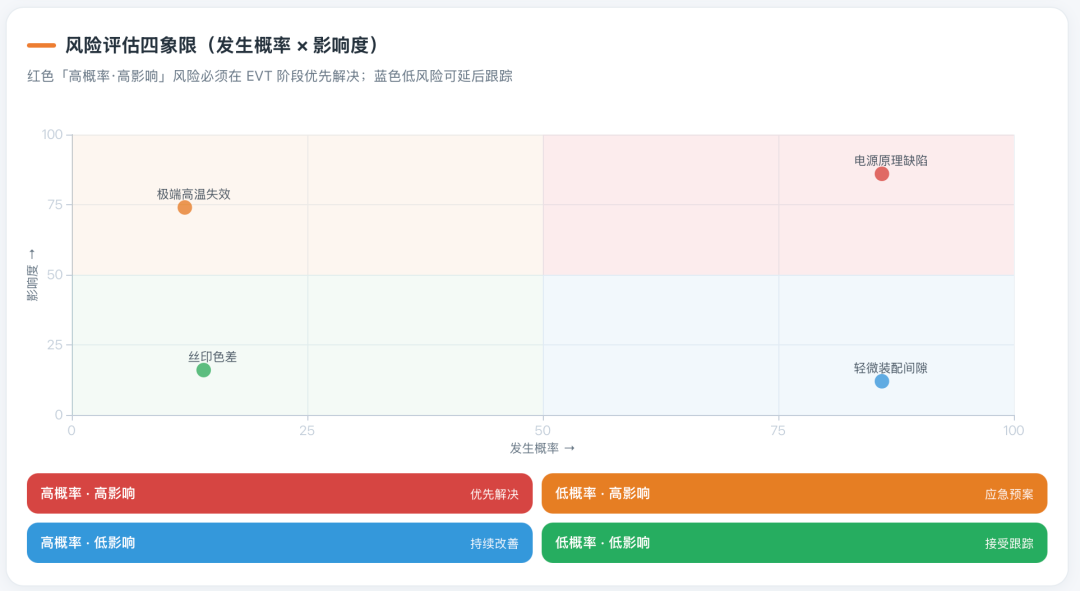

硬件风险评估四象限图

02 三个阶段的本质逻辑:风险由大到小,验证对象从设计转向制造

EVT 处于高风险阶段,风险点集中在架构和原理层面。这个阶段改设计的成本最低,所以要鼓励暴露问题。最怕的是工程师藏着问题不报,让缺陷带病流入 DVT。一旦 EVT 放过原理层面缺陷,到了 DVT 再改模具、改 PCB,成本和周期都会成倍放大。

DVT 是收敛阶段,目标是把设计彻底锁死。很多项目在这一步踩坑:DVT 阶段还在持续新增需求、反复修改设计,导致 DVT 无限拉长,PVT 迟迟无法启动。DVT 的核心纪律只有一条——区分必须改的可靠性缺陷和优化类小改进,优化项一律推到后续版本。

PVT 是流程验证阶段。不少人误以为 PVT 还是测产品功能,这是很常见的误区。到了 PVT,产品设计本身已经冻结,测试重点不是产品设计,而是生产系统。如果 PVT 出现大量不良,而根源又是设计问题,那就说明 DVT 漏测了,项目属于重大失败。

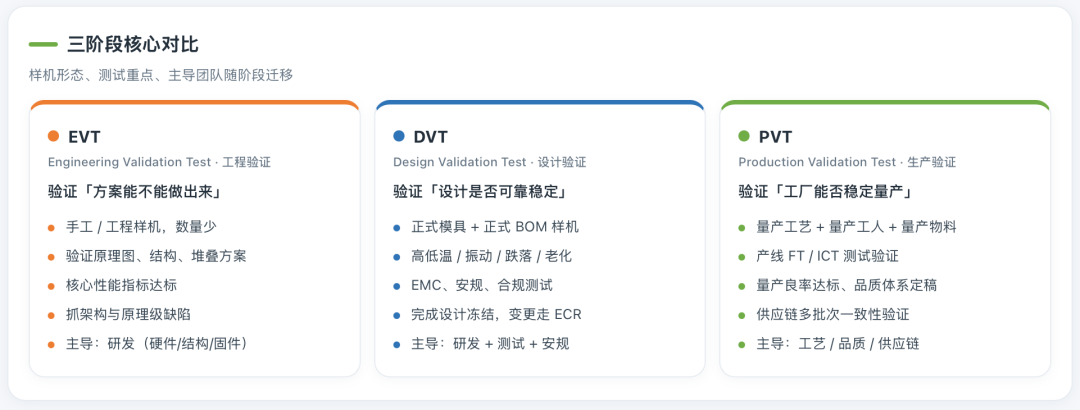

EVT-DVT-PVT三阶段核心对比

03 常见踩坑点

  1. EVT 缩水:样机数量太少,只做简单上电测试,不做极限工况验证,问题全部留到 DVT,改模代价巨大
  2. DVT 不冻结:边做 PVT 边改 PCB 或结构,物料、工装来回变动,供应链陷入混乱
  3. PVT 走形式:把 PVT 当成最后一轮产品测试,用研发人员手工测试,不走真实产线 SOP,良率数据严重失真,量产直接翻车
  4. 压缩跳阶段:为了赶进度,压缩 EVT、DVT 时间,甚至直接跳入 PVT。短期看赶上了工期,长期看量产阶段只会爆发批量质量事故

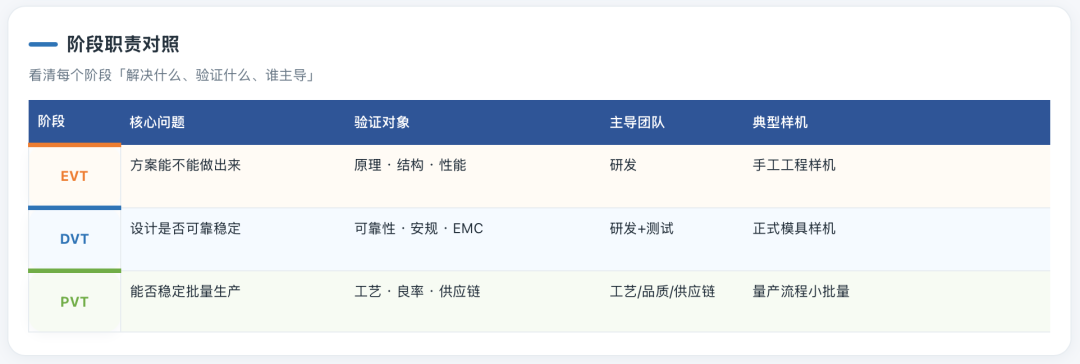

硬件开发阶段职责对照表

04 干系人管理思路

从 干系人管理 的角度拆解,三个阶段的角色重心必须主动转移:

EVT 阶段:研发(硬件+结构+固件)为主,供应链少量参与。重点对齐规格定义和失效判定标准。

DVT 阶段:研发+测试+安规+供应链共同参与。重点对齐设计冻结清单和变更管控流程。

PVT 阶段:生产、工艺、品质、供应链为主,研发转为支持角色,负责分析不良、处理异常。角色重心一定不能由研发一路主导到 PVT 末期,否则量产思维会严重缺失。

05 怎么判断一个阶段是否可以转阶段(准入/准出)

别只看样机有没有做出来,关键要看准出检查清单:

  • EVT 准出:关键性能达标,致命设计问题全部闭环,风险评估通过,才能进入 DVT
  • DVT 准出:所有可靠性、安规、EMC 测试通过;所有重大缺陷闭环;图纸、BOM 冻结,才能进入 PVT
  • PVT 准出:连续小批量良率达标;产线 SOP、工装、检验系统全部就绪;不良分析机制跑通,才允许进入 MP

06 一句话总结

EVT 验证方案可行,解决“能不能做”;DVT 验证设计可靠,解决“好不好用、稳不稳定”;PVT 验证制造可行,解决“能不能大批量稳定生产”。

写在最后

整套流程的底层思想其实不复杂:尽早暴露高风险问题,越早改成本越低;逐步收敛变更,最后干干净净地交给工厂。




上一篇:打字顺便背单词:Rust开源输入法青简,候选词旁挂译词,6400+Star
下一篇:OpenShell 深度拆解:英伟达如何用 Landlock 双边界给 AI Agent 防泄密
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-10-18 02:20 , Processed in 0.067301 second(s), 41 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
