很多人以为程序员(前端或后端)就是项目开发的主力,整个流程全靠他们搞定。

但实际上,一个需求从提出、开发、测试到最终上线,需要多个角色的紧密协作,并非外行想象中那么简单。今天,我就结合在前司字节和现司SAP的工作经验,梳理一下互联网公司常见且正式的需求开发流程。对于在校学生或刚入行的新手来说,了解这些流程能帮你更好地理解团队是如何运作的。

在深入流程之前,有必要先了解一下参与其中的三种核心角色和支撑整个流程的三种关键环境

三种角色分别是产品经理 (Product Manager, PM)、研发工程师 (Research and Development engineer, RD) 和测试工程师 (Quality Assurance, QA)。三种环境则依次是开发环境、测试环境和生产环境。有些对稳定性要求极高的业务(如支付、电商),还会在测试环境和生产环境之间增设一个模拟生产环境,用于数据隔离和上线前的真实演练。

三种核心角色

  1. 产品经理 (PM):负责调研用户需求,并基于此制定产品方案和功能规划。
  2. 研发工程师 (RD):负责将产品方案落地为具体功能,通常分为前端和后端。网上各种关于程序员的段子,调侃的主要就是这部分人群。
  3. 测试工程师 (QA):负责对研发实现的功能进行全面检测,确保其质量,防止有缺陷的功能流向线上用户。

三种关键环境

1. 开发环境
这是研发人员进行编码和自测的环境,就好比你个人电脑上的编程环境。在大厂,团队通常会统一开发工具(如统一使用Mac或特定型号的开发机),以最大程度减少因环境差异导致的诡异Bug。千万别小看环境问题,很多线上排查半天的问题,根源可能就在于此。

2. 测试环境
这是测试人员进行功能验收和Bug挖掘的主战场。在功能正式上线前,会在此环境中进行充分模拟。这个环境的数据通常比较“脏”,有时为了模拟真实场景,甚至会从线上数据库脱敏后同步部分数据过来。

3. 生产环境
即广大真实用户访问的线上环境。这是最重要的环境,一旦出现问题就是生产事故,需要立即响应和处理。所谓“程序员24小时on call”,很大程度上就是为了应对生产环境的突发状况。

那么,一个需求具体是如何走过这些环境和角色,最终服务用户的呢?下面我以一个常见的“网站登录功能”为例,拆解从零到一的标准七步流程。

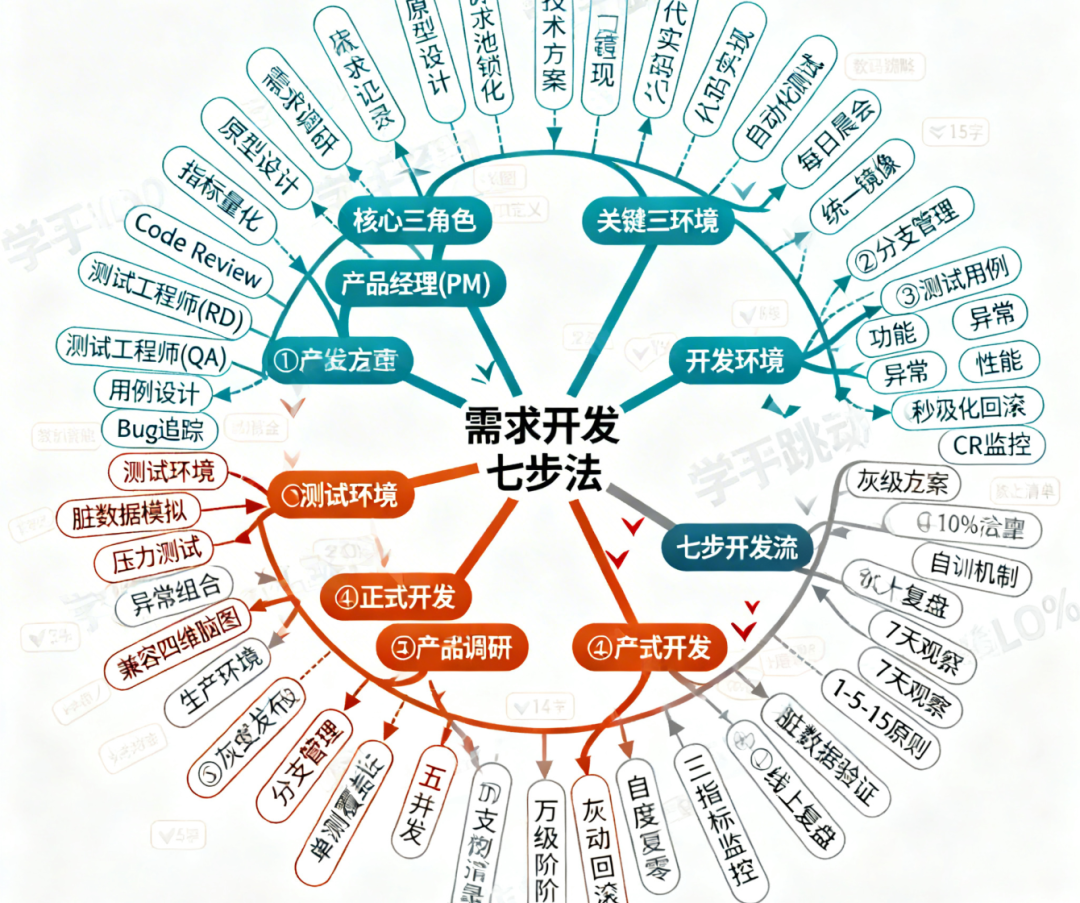

需求开发七步法核心流程与角色思维导图

1. 产品调研与评审

一切始于产品经理。PM将调研结论、原型设计、核心指标(必须可量化)等整理成决策文档,并组织研发、测试、设计、运营、法务等多方进行正式评审。评审通过的标准包括:指标可衡量、技术实现风险可控、且法务无异议。评审通过后,该需求正式进入“需求池”,任何后续的变更都必须走严格的流程,否则研发工程师有权拒绝。

2. 技术方案设计与评审

研发负责人需要在3-7天内输出详细的技术方案,内容需涵盖:

  • 时序图:清晰展示“用户 -> 网关 -> 服务 -> 风控…”的完整调用链及各环节超时设置。
  • 接口定义:明确的字段、枚举值、限流降级策略。
  • 数据变更:涉及的数据表、索引变更,以及必要的历史数据迁移脚本。
  • 灰度策略:明确如何分批放量(如按用户ID尾号),以及如何实现秒级回滚。
    技术方案需经过安全、性能、测试等团队的评审,所有质疑点都必须有应对方案,否则方案会被打回重做。

3. 测试用例设计

测试工程师在拿到产品和研发的文档后,会设计覆盖功能、异常、性能、兼容性等多个维度的测试用例,并通常会导入自动化测试平台,等待研发提测。

4. 正式开发与Code Review

研发组长分配任务后,组员在统一的基础镜像和开发规范下进行编码。代码必须提交到从主分支(如master)新拉的特性分支。任何代码想要合入主分支,必须满足三大门禁:

  • 单元测试覆盖率 ≥ 90%
  • 静态代码扫描零阻断性问题
  • 至少获得两位同事的 Code Review 通过
    团队通过每日站会同步进度,所有开发完成后,内部进行集成和简单自测,确认无误后才部署到测试环境,交由QA进行测试。

5. 全面测试

测试阶段会进行多维度验证:接口层进行高并发压力测试;UI层进行主流程自动化遍历;同时,将脱敏的线上真实数据灌入测试库,构造各种边界和异常数据组合,力求提前发现隐藏的Bug。如果发现严重及以上级别的Bug未修复,测试有权将版本打回,研发必须修复后才能进入下一阶段。

6. 灰度发布

这是上线前的最后一道安全网。新功能首先只对一小部分用户(如10%)开放。同时,紧密监控成功率、延迟、错误率等核心指标。任何一项指标出现异常,监控系统会自动触发回滚,在几秒内切回旧版本。灰度期(通常24小时)平稳度过,且核心数据指标达到预期后,才会全量发布。

7. 线上观察与复盘

上线并不意味着结束。功能上线后,通常会有为期一周的密切观察期,持续监控业务指标和数据表现,验证需求价值是否真正达成。一旦发生线上事故,则遵循“1-5-15”原则应急:1分钟发现、5分钟定位、15分钟恢复。事后必须进行复盘,形成“教训清单”并归档,避免同类问题再次发生。

以上七个步骤,是大多数正规互联网公司开发新需求的标准化流程。当然,不同公司、不同团队的实践会有细节上的增减。流程的本质,不是束缚速度的条条框框,而是将“一个想法”转化为可验证、可量化、可回滚的工业化流水线。它确保了无论团队规模多大,都能在同一个节奏下高效、稳定地向前奔跑,减少“草台班子”式的混乱与甩锅。对于希望进入这个行业的新人,提前了解这些流程,无疑是打开职业大门的第一把钥匙。如果你想了解更多一线的开发实践和团队协作经验,欢迎来云栈社区与更多的开发者交流探讨。




上一篇:美军空袭背后:军用AI大模型Claude的军事化与技术争议
下一篇:CDN原理深度解析:为何用了CDN访问不一定更快?缓存策略与架构选型指南
您需要登录后才可以回帖 登录 | 立即注册

手机版|小黑屋|网站地图|云栈社区 ( 苏ICP备2022046150号-2 )

GMT+8, 2026-3-4 00:17 , Processed in 0.386727 second(s), 42 queries , Gzip On.

Powered by Discuz! X3.5

© 2025-2026 云栈社区.

快速回复 返回顶部 返回列表
